  1. OSSE reparó un equipo desobstructor de vital importancia para la prestación del servicio — 14/06/2017
  2. OSSE conmemoró la fecha con puertas abiertas en la obra del Centro de Abastecimiento de Agua de Tucumán y Almafuerte — 05/06/2017
  3. OSSE acordó con Infraestructura de la Provincia obras en La Tapera para ampliar su capacidad hidráulica — 02/06/2017
  4. OSSE brindó informe de actuaciones en la obra “Desagües Pluviales Arroyo del Barco” a la Comisión de Recursos Hídricos — 22/05/2017
  5. Continúan los trabajos de extensión del servicio de agua en barrios del norte — 28/04/2017

Listado de entradas del autor

OSSE reparó un equipo desobstructor de vital importancia para la prestación del servicio

Operarios de Obras Sanitarias realizaron la reparación de la bomba de alta presión de agua de una unidad destinada a la limpieza y desobstrucción de redes y cámaras cloacales. La tarea permitió un notable ahorro para la empresa municipal, ya que, adquirir nuevo equipamiento para suplir el averiado hubiera demandado una inversión de 100 veces más.



El artefacto sometido a restauración es de alta complejidad, pero ya no cuenta con servicio técnico por parte del fabricante. Por tal motivo, agentes del Taller de Automotores, perteneciente al Área de Mantenimiento de Máquinas y Equipos Rodantes, analizó los elementos afectados, reunió los materiales necesarios para la recuperación y avanzó con la intervención planificada, que se extendió por alrededor de dos semanas.



El trabajo representó un desembolso total de 1200 pesos, cifra que contrasta sobremanera con lo presupuestado por la firma que produce el equipo para la compra de una bomba de recambio o una nueva de rezago que poseía en stock: 124.695 pesos. La decisión también supuso la optimización del tiempo, un factor clave si se tiene en cuenta la demanda de uso.



Así, en instalaciones propias y con mano de obra calificada, se logró refuncionalizar una unidad constituida por un camión Volkswagen 17220, adquirido en 2008, montado con un equipo combinado (succionador / desobstructor) marca Scorza.



En concreto, se reparó la sección de alta presión de agua y la sección de comando de ciclo hidráulico, lo cual permitió reponer una unidad de suma importancia para dar respuesta a los reclamos de los vecinos.



Una vez más, convencido de la capacidad y el profesionalismo de sus trabajadores, el directorio de OSSE reconoció especialmente el compromiso del grupo que estuvo a cargo de la tarea, liderado por Mario Actis Groso e integrado por Maximiliano Benitez, Alejandro Hernández, Germán Samartich, Fernando González, Mario Alhaits, Alejandro Gómez, Maximiliano Oses, Damián Ledesma, Bruno Arce y Daniel Young.

OSSE conmemoró la fecha con puertas abiertas en la obra del Centro de Abastecimiento de Agua de Tucumán y Almafuerte





Los vecinos pudieron recorrer los trabajos que impactarán favorablemente en la prestación del servicio de más de 85.000 usuarios; próximamente se repetirá la experiencia en la futura Estación Depuradora de Aguas Residuales (EDAR)



Vecinos de distintos sectores de la ciudad tuvieron este lunes “activa participación” en la conmemoración del “Día Mundial del Medio Ambiente”al  tomar contacto directo con el avance de tareas que experimenta por estos días el Centro de Abastecimiento de Agua de Tucumán y Almafuerte, obra que ejecuta OSSE y que posibilitará  beneficiar a más de  85.000 vecinos de los barrios  Chauvin, Primera Junta, Divino Rostro, San Carlos, Los Troncos, Playa Grande, Puerto, Villa Lourdes,  Las Avenidas y  Puerto de Mar del Plata.

La singular jornada sirvió efectivamente para afianzar los lazos de la empresa sanitaria comunal con la comunidad, en el marco de un día donde afloró el compromiso con el desarrollo sostenible. Se trató de un encuentro directo con diferentes referentes barriales a quienes se los guió e informó sobre los detalles de la actividad que ya revela un avance de obra que supera el 43 %.

   “Las metas de expansión de nuestra empresa están en línea con el objetivo de garantizar la sostenibilidad del medio ambiente llegando a la universalización del servicio”, reconoció Mario Dell Olio, presidente de OSSE.

   Hugo Tosso (Juramento), Miguel RettaFilomena LeoneTeresa Gentile y Alda Garzón (Villa Lourdes) y Alba OertlingerSusana Cabral y Marcelo Mastroiani, de Faro Norte, fueron algunos de los referentes vecinales que compartieron la particular jornada en el mismo frente de obra.

“Sin dudas que esta obra, una vez en marcha, va a fortalecer el abastecimiento de la región”, reconoció Tosso al tiempo que Retta y Leone no dudaron en interpretar que “vamos a tener una mejor prestación en la zona sur cuando estos trabajos concluyan”. Por su parte, Oertlinger no sólo destacó y agradeció la iniciativa de OSSE en orden a “acercar a los vecinos a las obras” sino que puso especial acento en que el Centro de Abastecimiento de Tucumán y Almafuerte “es una iniciativa necesaria y muy bienvenida en la ciudad”

En este sentido, bien vale remarcar que el  “Día Mundial del Medio Ambiente” fue establecido por la Asamblea General de Naciones Unidas mediante la Resolución XXVII, con la cual se dio inicio a la Conferencia de Estocolmo (Suecia) el 15 de diciembre de 1972. Y en esta fecha representativa, que se conmemora desde el año 1973, es que Obras Sanitarias  refuerza su responsabilidad empresaria “generando conciencia sobre el cuidado y el uso racional del agua, trabajando en la preservación del acuífero y fomentando acciones que incentiven a la población a evitar el derroche del recurso.”

El Centro de Abastecimiento de Agua de Tucumán y Almafuerte que mejorará considerablemente  la funcionalidad del sistema satisfaciendo –consecuentemente- la demanda de la zona por más de 20 años; la futura EDAR en el Km 506 de la Ruta 11 con un progreso actual del 53 % y la meta puesta en duplicar la capacidad de tratamiento de los efluentes cloacales; la inspección  sobre nuevo tendido cloacal en Parque Peña y Félix U. Camet para incorporar al servicio a más de 14 mil habitantes o las tareas que se desarrollan en barrio Hipódromo, donde merced a las gestiones realizadas se avanza con la construcción de redes cloacales sobre 56 hectáreas, encuentran hoy a Obras Sanitarias apuntalando las bases de la meta que tiende a superar el 97 % de cobertura en saneamiento que hoy evidencia la ciudad.

Además, la empresa municipal sigue a diario el progreso que en los barrios Félix U. Camet, Las Dalias y Alto Camet tienen los trabajos de extensión del servicio de agua en la zona norte y que son fruto del impulso del Gobierno Provincial a partir de gestiones realizadas por intendente Carlos Fernando Arroyo y el ingeniero Dell Olio, quienes al efecto se reunieron con el Jefe de Gabinete del Ministerio de Infraestructura y Servicios Públicos de la Provincia de Buenos Aires, Juan Manuel Gaytan,  con quien firmaron los respectivos  convenios para el financiamiento. Se trata de 3.660 metros de nueva cañería y más de 200 conexiones en domicilio para dotar con agua potable a 4.600 vecinos.



Conexión con la naturaleza



La Organización de las Naciones Unidas señaló que el tema de 2017 sobre el “Día Mundial del Medio Ambiente” se centra en la conexión de las personas con la naturaleza, y nos anima a que salgamos al aire libre y nos adentremos en la naturaleza para apreciar su belleza y reflexionar acerca de cómo somos parte integrante y lo mucho que de ella dependemos. Nos reta a descubrir maneras divertidas y apasionantes de experimentar y promover esa interrelación.

Así es que desde OSSE se impulsan ejes de trabajo que tienden a  consolidar la prestación de los servicios de agua, desagües cloacales y sistema pluvial en forma eficiente y sostenible, priorizando el cuidado de los recursos naturales. Y en ese orden, en la prosecución de las distintas  tareas orientadas a la búsqueda de la eficiencia y la protección de la naturaleza, entre las acciones realizadas por OSSE con el objeto de lograr una ciudad más “amigable con el medio ambiente” se destacan:



-Tratamiento integral de los efluentes cloacales: El Partido de General Pueyrredon se destaca a nivel nacional por ser uno de los pocos que cuenta con un 97% de población con red cloacal. Y lo más importante: la totalidad del efluente es tratado a través del Emisario Submarino, el cual se encuentra en funcionamiento desde 2014 y ha permitido optimizar la calidad recreativa de las playas.  Este sistema se complementará con la Nueva Estación Depuradora de Efluentes Cloacales (EDAR), financiada a través del ENOHSA, actualmente en construcción con un  53% de avance de obra.  La EDAR (emprendimiento que se inscribe en el capítulo de Sostenibilidad Ambiental y Cambio Climático del Plan de Acción “Mar del Plata Sostenible”, presentado ante el BID) duplicará la capacidad de tratamiento de los efluentes cloacales, pudiendo brindar servicio a una población estimada en temporada alta  de 1.800.000 habitantes. Asimismo, complementará su actividad con el denominado Colector Santa Clara, cuya cañería ya fue dispuesta en un 100%. Será significativo el aporte al cuidado del medioambiente para las próximas generaciones.



-Gestión sustentable de los recursos hídricos: OSSE estudia permanentemente el acuífero con el objeto de consolidar una extracción y distribución del agua que permita llegar con un  servicio de calidad a toda la población. De esta manera, recientemente OSSE ejecutó  una perforación de estudio del Acuífero Paraniano, por debajo del nivel natural del terreno y hasta el basamento pétreo, que le ha permitido conocer la columna estratigráfica de la tierra y le ha aportado información para determinar la metodología a seguir en la exploración del acuífero del Partido de General Pueyrredon. Los datos obtenidos se aplicaron  para optimizar  el diseño de las perforaciones del Sistema Acueducto Oeste (SAO), obra recientemente licitada por el ENOHSA y el Municipio de General Pueyrredon.

A través del SAO se ha previsto ejecutar, en la primera etapa, 25 perforaciones de las 74 previstas en el emprendimiento global. Esta obra permitirá aumentar las reservas acuíferas e incrementar los bombeos en período estival disponiendo de un mayor volumen durante todo el año.

La potenciación del sistema de aprovisionamiento de agua se complementa con la aludida obra del Centro de Abastecimiento de Tucumán y Almafuerte, la cual cuenta –como bien se indica precedentemente- con un avance de obra del  43%.



 . Campañas de sensibilización de la población a través de los medios de comunicación masiva, promociones, charlas, visitas guiadas y eventos artísticos y culturales con el objetivo de impulsar un consumo racional de los recursos naturales. Como por ejemplo, el  Programa Educativo “¿Nos lavamos las manos?”: profundiza la concientización en lo que respecta al uso racional del agua y el saneamiento, refuerza el compromiso de la comunidad y alienta la participación de niños y adultos en la preservación de los recursos naturales. Ya participaron más 61.788  alumnos desde su puesta en marcha.



. Monitoreos permanentes de la calidad del agua y los efluentes por parte de los profesionales idóneos que integran el Laboratorio de Aguas. Se desarrollan inspecciones y campañas preventivas en pos de mejorar las descargas derivadas de la industria, lo cual permite resguardar la infraestructura y evitar vuelcos indebidos en las redes.



 Calibración e implementación del Virtual Beach: modelo que permite predecir la calidad del agua y estimar en tiempo real el estado de las playas. La meta final es producir un informe similar al de los servicios meteorológicos.



. Plan Integral de Recuperación y Mantenimiento de Desagües Pluviales: impulsado desde la actual gestión, Obras Sanitarias ha desarrollado desde 2008 a la fecha efectivas estrategias para optimizar el funcionamiento de la infraestructura existente y sanear los volcamientos cloacales y conexiones irregulares que históricamente aportaban  a los pluviales sin controles. Estas estrategias deben consolidarse con el aporte de toda la comunidad ya que para solucionar el problema de la presencia de residuos en las salidas pluviales un aporte fundamental sería  mejorar la higiene urbana a partir del cambio de hábitos en la comunidad.



En tanto, entre los proyectos pensados para un futuro próximo se añade el proyecto de Energía Eólica. Este consiste en la realización de granjas para el abastecimiento energético de la empresa en el predio ubicado sobre la Ruta Provincial 11 km. 506. Más allá de contar con estudios de base al respecto, la empresa se encuentra presentando en diversos organismos y congresos el proyecto para la búsqueda de financiamiento.



Coincidentemente con el lema de este año que busca despertar en la población el interés por reforzar la conexión con la naturaleza, OSSE destaca que el cuidado de los recursos naturales es su prioridad al momento de prestar los servicios de agua, cloaca y desagües pluviales, contando con el aporte indispensable en la toma de conciencia de la comunidad, ya que el cuidado de los recursos naturales debe hacerse entre todos.

OSSE acordó con Infraestructura de la Provincia obras en La Tapera para ampliar su capacidad hidráulica

En 60 días se licitarán los trabajos de perfilado y ensanche de cauce con una inversión prevista en $34.600.000



En continuidad de la reunión que recientemente se llevó a cabo en Capital Federal entre el Ministro de Infraestructura de la Provincia de Buenos Aires, Lic. Roberto Gigante, el Subsecretario de Gestión Administrativa Dr Mauricio Loria, la concejal Aq. Patricia Leniz  y el presidente de Obras Sanitarias, Ing. Mario Dell Olio, éste mantuvo un encuentro de trabajo, en la sede de la empresa sanitaria municipal, con el  Ing. Carlos Laino, titular de la Unidad Técnica de Convenios de esa dependencia, con el objeto de continuar avanzando en las diversas gestiones y convenios en los que se viene trabajando con la Provincia para progresar en la ejecución de obras hidráulicas y en tareas preventiva de limpieza de arroyos en General Pueyrredon.

Participaron del encuentro, el Ing. Samuel Himitian, integrante de la misma repartición provincial; la vicepresidenta de la empresa sanitaria municipal, Ing. Viviana Bolgeri, y los ingenieros Flavio Franco y Pascual Furchi, de la Gerencia de Obras de OSSE.



La Dirección Provincial de Obras Hidráulicas ha estudiado el comportamiento de los arroyos que nacen el zonas rurales del partido y atraviesan la ciudad de Mar del Plata a través de convenios celebrados con la Municipalidad y financiados por OSSE considerando su condición actual y la incidencia de obras de mejora previstas. Se han elaborado propuestas que incluyen en ciertos casos obras de regulación, con elementos de localización, para la detención y retención, que permiten además, por infiltración, beneficiar la realimentación del acuífero.

La detención consiste en mantener la escorrentía por un periodo corto antes de devolverla a su curso de agua natural. La retención consiste en mantener el agua en un sitio de  almacenamiento (denominado reservorio) durante un periodo considerable con propósitos urbanísticos, de consumo, para agricultura y otros.



A partir de los estudios que comenzaron en el año 2010 de la Cuenca Las Chacras se consideró la posibilidad de realizar un esquema de reservorios para la cuenca superior del Arroyo Las Chacras. Con el objetivo de materializar los mismos se procedió a la declaración de utilidad pública a través del Concejo Deliberante de General Pueyrredon de 3 predios para la conformación de los 2 reservorios más importantes de la cuenca. Actualmente, OSSE está abocado a la elaboración de los proyectos ejecutivos correspondientes.



Durante el encuentro, se acordó con el representante del Ministerio de Infraestructura Provincial el financiamiento de estas obras a cargo de Provincia con la ejecución por parte de OSSE por administración.

Tomando como base los estudios hidráulicos de 2008 de la Cuenca La Tapera, en el marco de un nuevo convenio de colaboración suscripto por Dirección Provincial de Obras Hidráulicas con el Municipio y financiado por OSSE en 2015 se completó la confección del proyecto de perfilado y acondicionamiento de la cuenca inferior del arroyo La Tapera, que se desarrolla entre las vías del ferrocarril y la desembocadura al mar.



Durante el encuentro se puntualizó en la importancia de avanzar con el mismo, acordándose que la obra sea licitada en un plazo de 60 días por el gobierno de la Provincia de Buenos Aires.  Esta obra consiste en la excavación para ensanche de cauce y perfilado de taludes entre la Ruta 2 y la desembocadura del mar frente a Parque Camet, el revestimiento de un tramo entre Ruta 2 y vías del ferrocarril y diversos trabajos en la cuenca inferior correspondiente a rectificar cauces y terraplenes y acondicionar las secciones de escurrimiento de manera de tener más capacidad de transporte a lo largo del cauce.



Los trabajos abarcan aproximadamente 6 km de extensión y se ubican en la zona del arroyo que recibe el aporte de varios conductos pluviales del norte y oeste de la ciudad, como el Sastre, Carballo y los colectores del Noroeste. La ejecución de estos trabajos de ensanche ampliarán la capacidad hidráulica de la cuenca inferior del arroyo La Tapera, permitiendo el normal aporte de los mencionados colectores. El Presupuesto estimado de la obra de $34.600.000.



Asimismo, se planteó la importancia de realizar el proyecto ejecutivo y completamiento de estudios de regulación de la Laguna de los Padres y su cuenca superior de aporte, con el objeto de optimizar el comportamiento del arroyo y prevenir las consecuencias de las crecidas.

También se analizará el re diseño y reacondicinamiento de la compuerta que regula la Laguna. Este trabajo complementará los estudios ya realizados por la DIPSOH, oportunamente financiados por OSSE.

Por otra parte, se coordinó  la consolidación de un nuevo convenio de asistencia técnica para el análisis de la cuenca del arroyo Corrientes. Se trata de un área que contempla un amplio sector de la zona sur y que incluye el Bosque Peralta Ramos, Parque Independencia y otros barrios del sector, emplazados hasta la calle 515.

Con idéntico propósito, se coincidió en avanzar en la concreción de un tercer convenio de asistencia en la zona de Arroyo Los Patos, para el estudio de los canales y arroyos sitos sobre el corredor de la autovía 2 que involucra a los barrios El Sosiego, Estación Camet, Trinidad y La Laura, entre otros.



Trabajos en Arroyos

Durante el encuentro se destacó  también con la necesidad de continuar las acciones referentes a la limpieza y mantenimiento de arroyos mediante cooperativas de trabajos. Este trámite se gestiona desde el año pasado a través del expediente provincial 2406-1403/2016 y se ha avanzado con el fin de acordar un convenio  de trabajo a través del cual  el Ministerio de Infraestructura podrá enviar los fondos y OSSE tendrá a su cargo la supervisión de las tareas. Considerando materiales, insumos, mano de obra, transporte y recolección se ha estimado que estas acciones requerirán un presupuesto de aproximadamente $11.200.000  para  el 2017 y -de acuerdo a lo ya tramitado los representantes del  Ministro de Infraestructura  se comprometieron a gestionar  el financiamiento de estos trabajos a cargo de la Provincia de Buenos Aires.



Vale recordar que los trabajos preventivos que se realizaban en los arroyos consistían en la extracción de residuos del cauce y taludes, acopio en zona para su transporte, desmalezado, corte de pastos y vigilancia diaria para mantener la limpieza y evitar que terceros depositen residuos. El trabajo con la comunidad para tomar conciencia de la importancia de mantener libre el cauce de los arroyos es tan importante como las tareas de desmalezado y retiro de basura.

OSSE brindó informe de actuaciones en la obra “Desagües Pluviales Arroyo del Barco” a la Comisión de Recursos Hídricos

Con el objeto de informar el detalle de las gestiones y trámites realizados en relación a la obra “Desagües Pluviales en la Cuenca del Arroyo del barco – Primera Etapa Sector A”, profesionales de Obras Sanitarias se reunieron con los concejales que integran la Comisión de Recursos Hídricos del Concejo Deliberante.

Participaron del encuentro la Presidente de la Comisión de Recursos Hídricos, Patricia Leniz y los concejales que la integran: Daniel Rodríguez, Guillermo Arroyo,  Marcelo Fernández y Alejandro Carrancio. Por parte de OSSE expuso su Presidente Ing. Mario Dell Olio junto a la Vicepresidente Ing. Viviana Bolgeri, el director Daniel Diaz y la síndico Mabel Segura. También hicieron uso de la palabra el presidente y el vicepresidente del Club Náutico, Eduardo Ramirez Lijo y Juan Ignacio Grimaldi, respectivamente; el referente de la sociedad de fomento del barrio Juramento, Hugo Toso, y el concejal Eduardo Abud, quien además es vecino de la zona que se verá beneficiada con la obra. Durante su intervención, el edil destacó la importancia de la concreción de estos trabajos, que desde hace tantos años son esperados por la comunidad.

Durante la reunión, se realizó una presentación en la que se detalló las diversas gestiones  que se realizaron desde 2003 a la fecha  para efectivizar esta obra que tiene como objeto solucionar la problemática que generan las precipitaciones en 14 barrios de la ciudad en los que habitan 180.000 vecinos aproximadamente.

Cabe destacar que desde hace años los vecinos de los barrios Villa Lourdes, Puerto, Las Avenidas, Peralta Ramos Oeste, El Progreso, El Martillo, Florencio Sánchez, Cerrito Sur, Cerrito y San Salvador, Juramento, Gral. San Martín, Termas Huinco, Colinas de Peralta Ramos y Punta Mogotes han sufrido las consecuencias de las precipitaciones y están a  la espera de la concreción de esta obra.

Durante la reunión se recordó que el proyecto fue realizado y aprobado por la Dirección Provincial de Saneamiento y Obras Hidráulicas de la Provincia de Buenos Aires (DIPSOH) y posee Estudio y Declaración de Impacto Ambiental aprobado por el Organismo Provincial para el Desarrollo Sostenible (OPDS).

Vale recordar que en fecha 22 de julio de 2015 se procedió a la adjudicación de la obra y el acta de  inicio se suscribió el 29 de julio de ese año.  A la fecha, ya se ha construido un tramo central del conducto de aproximadamente 241 metros de longitud, lo que representa un 23% de la obra, habiéndose ejecutado dicho tramo sobre la denominada “manzana de los circos” correspondiente al ámbito portuario.

Luego de diversas gestiones, fue aprobada por DIPSOH la alternativa de derivar en esta primera etapa la desembocadura del conducto 50 metros hacia el sur de la obra proyectada, atento a lo cual se consideró la necesidad de acceder al sector denominado Silos e instalaciones adyacentes.

De esta manera, entre septiembre de 2015 y durante 2016, se cursaron numerosas comunicaciones a Elevadores Mar del Plata S.A., firma que se encuentra empadronada como usuaria del servicio sanitario en ese predio. En todos los casos, el resultado fue negativo.

En tal sentido, actualmente, el Ministerio de Agroindustria  emitió Resolución 71/2017 mediante la cual se rescinde el contrato de concesión con la firma Elevadores Mar del Plata SA, a cargo de los silos.

De esta forma, el 12 de mayo se notificó al Consorcio Portuario la modificación del proyecto y se le solicitó el acceso al muelle para iniciar los trabajos en la desembocadura. Asimismo, el 19 de este mes se notificó al Club Náutico y al Astillero Naval Federico Contessi del inicio de la obra en el sector.

Durante la reunión con los concejales, los representantes de OSSE entregaron el siguiente informe que explica el detalle de las gestiones e intervenciones que se desarrollaron desde 2003 a la fecha:

Informes de actuaciones en Obra “Desagües Pluviales Cuenca Arroyo del Barco”

Sres

Honorable Concejo Deliberante

del Partido de General Pueyrredon

Comisión de Recursos Hídricos, Obras y Servicios Sanitarios

Arq. Patricia Leniz

PRESENTE

 De mi mayor consideración

Atento a la importancia de la Obra Construcción del Desagüe Arroyo El Barco – Primera Etapa – Sector A se cumple en realizar el presente informe ampliatorio del oportunamente entregado a esa Comisión con fecha 9/02/2017 (adjunto a fs 108 del Expte 2425/0/2014 Alc 7) sobre las gestiones realizadas para su ejecución por OSSE según se describe a continuación:

1.             Con la finalidad de realizar las obras necesarias para evitar los múltiples inconvenientes que se registran en los Barrios ubicados sobre la Cuenca del Arroyo el Barco de la Ciudad ante acontecimientos meteorológicos de magnitud que generan anegamiento, inundaciones con riesgo de pérdidas de bienes o de la seguridad publica la empresa OSSE procede en el año 2003 a suscribir un Convenio de Asistencia Técnica con la Dirección Provincial de Saneamiento y Obras Hidráulicas – DIPSOH con la finalidad de desarrollar un “Estudio Integral de Desagües Pluviales Arroyo el Barco” (aprobado por Ordenanza MGP 16159 (25/6/2004) – Decreto 1487 (5/7/2004)`

2.             La DIPSOH dio inicio a los estudios para la elaboración de los proyectos aprobados mediante la Ordenanza 16159/2004 el día 14 de Abril del 2005. Según surgen de los informes de Avances de Obra en el transcurso del año 2006 técnicos de la DIPSOH y del CPRMDP previo análisis definieron en conjunto el punto de la desembocadura del nuevo Desagüe a construir. Dicho Proyecto se dio por concluido el primer semestre del 2011, luego de numerosos reclamos efectuados por OSSE de fecha 12/05/2008, 08/2008, 30/07/2009, 19/10/2010 en virtud verificarse un notorio atraso en la realización del Proyecto Convenido por parte de la DIPSOH (Expte 1957/0/2003 CPO 1).

3.             Con fecha 20 de Julio del 2011 el OPDS dicta la Disposición 1696/11 mediante la cual Declara Ambientalmente Apto el Proyecto (Articulo 1) denominado “Desagües Pluviales en la Cuenca del Arroyo El Barco, a desarrollarse en la localidad de Mar del Plata, PGP, presentado por el Ministerio de Infraestructura de la Pcia de Bs. As., en el marco de la Ley 11723. Es de destacar que en su Anexo I “Descripción Técnica del Proyecto” describe en el apartado inicial Cuenca y Conducciones existentes “Posee un antiguo cauce entubado, con conductos de secciones circular, parabólica, y rectangular, de distintas dimensiones. Este curso escurría principalmente por lo que se conoce como Diagonal Canata y Diagonal Invado, hasta alcanzar el Mar Argentino en el muelle de pescadores, Dársena C de Ultramar. En la Precitada dársena se encuentra la desembocadura de un conducto de sección rectangular doble celda de 2 x 4.50 m x 3.50 mpero solo una de ellas esta en  funcionamiento, lo cual corrobora la información hallada en los planos de proyecto, es decir que fue proyectado un conducto doble celda, pero se construyo una sola.”

4.             El Director de la DIPSOH Ing. Norberto Daniel Coroli comunica al Señor Subsecretario de Recursos Hídricos de la Nación, Ing. Fabian López, en su nota remitida con fecha 22 de septiembre de 2011 “ …que el citado proyecto cuenta con nuestra aprobación y su correspondiente factibilidad técnica.”..

5.             El 3 de Octubre del Año 2011 OSSE presenta en sociedad en un Acto Publico, llevado a cabo en la Plaza del Agua con gran participación ciudadana y de la prensa local el Plan Hidráulico de Mar del Plata 2012-2020 con detalle de proyectos, de obras en ejecución y a gestionar financiamiento, entre las cuales se encuentra la Obra Desagües Pluviales- Cuenca Arroyo El Barco – Primera Etapa – Sector A, B, C, D y E. En particular, según la Memoria Descriptiva desarrollada por la Dirección Provincial de Saneamiento y Obras Hidráulicas, este Proyecto incluye 1.740 hectáreas, beneficiando a once barrios de la ciudad de Mar del Plata que integran a 118.000 habitantes aproximadamente. Este sector de la ciudad comprende los siguientes barrios: Villa Lourdes, Las Avenidas, Peralta Ramos Oeste, El Progreso, El Martillo, Florencio Sanchez, Puerto, Cerrito Sur, Cerrito y San Salvador, Juramento, San Martín, Terma Huincó, Colinas de Peralta Ramos y Punta Mogotes.

6.             Iniciada la gestión de OSSE ante la Subsecretaría de Recursos Hídricos de la Nación para obtener financiamiento que permita la ejecución de la Obra Desagües Pluviales- Cuenca Arroyo El Barco – Primera Etapa – Sector A, una vez logrado el acuerdo, el Sr Presidente de OSSE y el SIM anuncian (23/’02/2012) los alcances de dicha obra en un acto público llevado a cabo en el Distrito Descentralizado Usina Vieja del Puerto con presencia de autoridades del HCD, municipales, fomentistas y vecinos de la zona puerto.  También se realiza la difusión a través de medios periodísticos y de reuniones con vecinos del sector en Sociedades de Fomento (Br. Juramento, etc)

7.             El día 4 de Mayo del 2012 se suscribe Convenio Único de Colaboración con la Subsecretaria de Recursos Hídricos, dependiente de la Secretaria de Obras Publicas del Ministerio de Planificación Federal, Inversión Pública y Servicios con el objeto de financiar al ejecución de la Obra Desagües Pluviales- Cuenca Arroyo El Barco – Primera Etapa – Sector A, por un Monto de $ 44.000.000,- (Registrado Bajo Nº 0602/12) delegando al ENOSUR la gestión de la Licitación.

8.             Contando toda las Aprobaciones de rigor se remite con fecha 10 de Mayo del 2012 al ENOSUR la Documentación Técnica, Pliegos Técnicos y Convenio de Financiación suscrito con vista a elaborar el Llamado a Licitación Pública para la Construcción de la Obra DESAGUES PLUVIALES CUENCA ARROYO EL BARCO – PRIMERA ETAPA  – SECTOR A.

9.             En Junio del 2012 se suscribe entre OSSE y el ENOSUR un Acuerdo de Cooperación con la finalidad de establecer responsabilidades y las tareas que llevara a cabo cada organismo en pos a ejecutar la Obra DESAGUES PLUVIALES CUENCA ARROYO EL BARCO – PRIMERA ETAPA  – SECTOR A, entre las cuales: OSSE se compromete a proveer el Proyecto, elaborar las Especificaciones Técnicas, la aprobación de planos de replanteo y memorias técnicas, fiscalización del Proyecto Ejecutivo y a la designación de Representantes en la Comisión de Adjudicación; ENOSUR se compromete a realizar el Llamado a Licitación la Contratación, administrar los fondos recibidos para el financiamiento, proceder a la Certificación y al Pago, publicitar la participación de OSSE.

10.         Con fecha 25 de Junio el Presidente del ENOSUR gira a la Subsecretaria de Recursos Hídricos el Pliego de Bases y Condiciones de la Obra para que este organismo lo  apruebe y así proceder al llamado a Licitación.

11.         Con fecha 2 de Julio del 2012 mediante nota dirigida al Presidente del Consorcio Portuario Regional Mar del Plata, en continuidad a las  gestiones oportunamente realizadas por la DIPSOH y OPDS con vistas a la ejecución de la Obra de Desagüe Arroyo El Barco – Primera Etapa, se le informa que se ha iniciado el proceso Licitatorio inherente a la ejecución de la obra “Desagüe Pluvial – Cuenca Arroyo El Barco – Primera Etapa – Sector A” la cual parte de su desarrollo se efectuará en territorio de Jurisdicción de ese Consorcio, adjuntando Memoria Descriptiva, Convenio Único de Colaboración con la Subsecretaria de Recursos Hídricos, Plano de la Traza de la Obra, etc.

12.         Con fecha 26/07/2012 el Gerente de Obras de OSSE informa al Gerente de Obras del CPRMDP Arq. Marcelo Requena, ante nota remitida por este último, “que las modificaciones de calzadas y veredas planteadas” en su misiva, tal cual resulta del Proyecto de la DIPSOH evaluado oportunamente por técnicos del CPRMDP, “serán interferidas por la Obra  “Desagüe Pluvial – Cuenca Arroyo El Barco – Primera Etapa – Sector A” la cual se encuentra en proceso de Licitación a través del ENOSUR tal lo informado… por nota de fecha 2 de julio de 2012”. Agrega que la apertura de la Licitación “se efectivizara el día 7 de Agosto, previéndose su inicio en el mes de Septiembre”.

13.         Con fecha 7 de Agosto del 2012 se procedió a la Apertura de Ofertas del Llamado a Licitación Publica 08/12 DESAGUE PLUVIAL CUENCA ARROYO EL BARCO – 1º ETAPA – SECTOR A, Presupuesto Oficial $ 40.685.201.48, Plazo de Obra 10 meses, con la presentación de dos ofertas UTE MACO SACIFIA – TECMA SA – CONSTRUCCIONES SADDEMI SA ($ 40.279.174) y COARCO SA ($ 37.982.578,64)

14.         Con fecha 7 de Agosto del 2012, el Arq. Marcelo Requena  Gerente Técnico Consorcio Portuario Regional Mar del Plata, responde a la nota de fecha 27/07/2012, expresando el haber tomado conocimiento (en contrario a los antecedentes obrantes) de la “.. Obra del desagüe a través de los recortes periodísticos publicados en el mes de marzo del corriente año y recientemente, por medio de la memoria y plano enviados por el Presidente de ese organismo,.., situación que ha despertado una profunda preocupación en virtud al impacto y las consecuencias que el vuelco de cerca de 1000 manzanas de la ciudad puedan provocar sobre este espejo de agua y su vaso portuario, circunstancia por cierto delicada por tratarse esta la Zona Primaria Aduanera del Puerto Pesquero más importante del país.” Agrega “en ese contexto se ha procedido a poner en su conocimiento de la situación a la Subsecretaria de Actividades Portuarias, por tratarse éste de un tema que excede este ámbito local”

15.         Con fecha 29/08/2012 en nota conjunta de OSSE y ENOSUR, en virtud a las manifestaciones expuestas en la nota detallada en el punto anterior  informan al Presidente del CPRMDP, que el proyecto de la Obra fue realizado por la DIPSOH (con participación de personal técnico el CPRMDP), que cuenta con el Estudio de Impacto Ambiental aprobado por la OPSD le recuerdan además “Como es de su conocimiento, actualmente el pluvial que canaliza las aguas de lluvia de la cuenca del Arroyo el Barco ya vierten sobre el espejo de agua de ese Puerto, circunstancia que no es ajena a las condiciones naturales del citado arroyo. No obstante las instalaciones existentes, según estudios realizados por la DIPSOH y por el acontecimiento de reiteradas inundaciones en gran parte de la cuenca, tiene una capacidad de transporte muy inferior a la necesaria.”

16.         Con fecha 23/08/2012 el CPRMD mediante CD suscripta por el Gte Gral Walter H. Sivina en relación a la obra denominada “Desagüe Pluvial- cuenca Arroyo El Barco – Primera Etapa – Sector A”  intima al ENOSUR “a que cese toda gestión que estuviesen llevando a cabo en pos de la contratación de la prestación antes identificada , la cual en todo evento deberá inexorablemente ser consensuada con el CRPMDP en su carácter de autoridad pública con competencia en el gerenciamiento del Puerto MDP, bien este último a su vez del dominio público del estado provincial.”, previo manifestar preocupación por cuanto “.. el proyecto consiste en una descarga directa y en principio no se observa en el plano traído a consideración ningún tipo de trampa de residuos sobrenadantes y subnadantes, los cuales son comunes en este tipo de efluentes” aclara además que lo hace por instancias del Sr. Subsecretario de Actividades Portuarias según instrucciones recibidas mediante nota Nº 39/2012, requiriendo el “detalle técnico de la obra a llevar a cabo en su jurisdicción, en orden de evaluar el otorgamiento de las autorizaciones que fuese menester emitir por parte del CPRMDP en pos de que dicha prestación pueda concretarse en el ejido del puerto sometido a su custodia.”

17.         En nota suscripta por el Jefe del Dpto. de Proyectos de Terceros de la DIPSOH, Ing. Carlos Marcelo Rastelli,  ingresada a OSSE con fecha 26 de septiembre del 2012, se documenta ratificando que al realizar el Proyecto ha mantenido varias reuniones con el área técnica del Consorcio Portuario Regional Mar del Plata, según expresa textualmente que para la “ LOCALIZACIÓN DE LA DESEMBOCADURA: En la Obra denominada “ESTUDIO DE LA CUENCA DEL ARROYO EL BARCO”, se acordó luego de varias reuniones con el Arquitecto Marcelo Requena, profesional responsable del organismo, que la construcción a construir, que surge del estudio integral de la cuenca, no podría desembocar en forma adyacente a la conducción rectangular doble celda existente, de la cual solamente 1 se encuentra habilitada.  Por lo tanto en un todo de acuerdo con las autoridades portuarias, en el proyecto definitivo, la desembocadura de las conducciones proyectadas, se han previsto en la dársena del club náutico, como indican los planos respectivos.” (Expte. 1010/0/2012 CPO 1 fs 82/82 vta)

18.         Atento a lo expuesto por el CPRMDP responsables de la Gerencia de Obras de OSSE giran al responsable de la elaboración del Dpto. de Proyecto de Terceros DISOPH Ing Marcelo Rastelli un Anteproyecto de Descarga para el Conducto Principal II correspondiente a la cuenca Arroyo el Barco con fecha 17/10/2012 a los efectos de sugerir el perfeccionamiento de los detalles del Proyecto a modo de satisfacer los intereses tanto del Consorcio Portuario como a la comunidad marplatense, y dar mejor cumplimiento a las recomendaciones efectuadas por la OPDS.

19.         Con fecha 17/10/2012 se gira al Sr. Interventor CPN Matias Machinandiarena del CPRMDP, tal cual lo comprometido en reunión del día 15/10, una copia completa de la totalidad de la documentación técnica de Proyecto “Desagües Pluviales – Cuenca Arroyo el Barco” y de la Obra Licitada incluida en los Tomos I y II, a saber:

Tomo I

1.       Anexo – Formulario de Identificación de la Obra

2.       Notas antecedentes de OSSE al Consorcio Portuario

3.       Proyecto Hidráulico

3.1 Memoria Descriptiva (Proyecto Completo)

3.2 Memoria Descriptiva (Primera Etapa – Sector A)

3.3 Antecedentes

3.4 Memoria de Cálculo

4.       Estudio de Impacto Ambiental

5.       Aprobación del Proyecto y del EIA

6.       Anteproyecto de Descarga

7.       Presupuesto Proyecto completo

8.       Presupuesto Primera Etapa – Sector A, Plan de Trabajo y Curva de Inversiones

Tomo II

9.       Planos de Proyecto

10.   Pliego de Bases y Condiciones

20.         Con fecha 25/10/2012 la Gerencia de Obras y Planeamiento de OSSE da respuesta a nota presentada al SIM por la Fundación Fauna Argentina con fecha 8/08/2012 manifestando preocupación “.por el perjuicio ambiental que pueda acarrear el emprendimiento.” de no poder evitar “..que las aguas de lluvia transporten residuos callejeros al mar causando contaminación.” informándole al respecto que dicho proyecto de la DISOPH cuenta con la Declaración de Aptitud Ambiental dictada por OPDS y en relación a la “retención de sólidos y tal como lo recomendara el Estudio de Impacto Ambiental, se ha desarrollado un esquema de descarga con trampa de sólidos grandes y sólidos flotantes, que será la primera de estas características en el Partido de Gral Pueyrredon”

21.         Con fecha 30/10/2012 se realiza una reunión entre el Directorio de OSSE y vecinos del Sector Puerto en la sede de la Sociedad de Fomento del barrio Juramento quienes se manifiestan preocupados por la falta de avance de la obra licitada. En la oportunidad OSSE informo a vecinos y fomentistas presentes los pasos realizados a la fecha, en tanto ellos expresaron su interés en reunirse con representantes del Club Náutico y del CRPMDP a fin de intentar llegar a un acuerdo sobre las preocupaciones que tienen desde ambos sectores. Asimismo se le entrega al Sr. Hugo Toso, responsable de la Sociedad de Fomento del barrio Juramento un pormenorizado informe elaborado por OSSE (25/10/2012) de los pasos dados a la fecha en relación a la concreción de la Obra de Desagües Arroyo el Barco – Primera Etapa.

22.         El 18/10/2012 la Comisión de Recursos Hídricos, Obras y Servicios Sanitarios del HCD (sobre Proyecto de Comunicación Bloque UCR  Rodríguez-Maiorano-Abud)  requiere al DE y a OSSE informe sobre los motivos por lo que no se habría notificado oportunamente a la Subsecretaria de Actividades Portuarias y al CPRMDP sobre el Proyecto denominado “Desagües Pluviales en la Cuenca del Arroyo el Barco”. Adjuntándose al mismo como antecedentes notas cursadas por la Cámara Industrial Naval a OSSE y al CRPMDP , Acta de Reunión Extraordinaria del Directorio nº 263 (28/12/2012) del CPRMDP. A lo cual el Gerente de Obras de OSSE produce el pertinente informe de fecha 8/11/2012 de lo actuado a esa fecha.

23.         Con fecha 12/11/2012 el Gerente de Obras de OSSE Ing. Flavio Franco remite nota al Jefe de Proyectos de Terceros Ing. Marcelo Rastelli DISOPH solicitándole pronta respuesta a la propuesta de anteproyecto de un posible sistema de retención de flotantes y sólidos grandes, remitido oportunamente, a modo que esa repartición responsable del Proyecto, lo perfeccione y de su aprobación para su implementación. Asimismo le solicita que, a raíz de la inquietud de algunos integrantes del CRPMDP, se expida si es factible que se produzcan erosiones o cualquier tipo de inconveniente en las estructuras costeras próximas a la desembocadura, motivadas por la descarga pluvial.

24.         Con fecha 30/11/2012 el CPRMDP presenta nota mediante la cual adjunta un documento presentado por éste como Estudio Técnico (aunque carece de firma profesional e intervención del Colegio Profesional – Art. 6 bis Ley 10416 y modificadoras) según dice elaborado por el Ingeniero en Puertos Ricardo Schwartz, manifestando que “el actual contexto que vive el Puerto de MDP hoy es de rechazo a la misma..” haciendo hincapié en que “..la obra podría llevarse a cabo con un trazado distinto… lo que hubiese posibilitado su materialización cuanto no la afectación de la infraestructura de la presente estación marítima así como el espejo de agua que la integra..”. Asimismo informa que el informe que adjunta fue elevado “..a los organismos provinciales y/o nacionales que han intervenido en el emprendimiento de referencia a los fines que provean … a la consideración el informe y las consideraciones que en el mismo se dejan plasmadas.” Se adjunta un “Análisis de las Obras de Descarga, Desagües Pluviales Arroyo del Barco” respecto del cual en base a la documentación oportunamente suministrada al CPRMDP y a modo de conclusión expone un “Breve Comentario” en cual pone de manifiesto que el Proyecto Licitado no contempla la construcción de cámaras de limpieza que permitan la captación de materiales sólidos, flotantes o subflotantes previo a la descarga. No observa estructuras que permitan captar el derrame de hidrocarburos u otros materiales segregados, de estructuras reguladores de caudal en caso de excedentes o la derivación de fluidos contaminados en caso de caudales pluviales reducidos. Indica que el dispositivo de red lanzada al mar que permite la captación de flotantes en la desembocadura del desagüe “..solamente podrá ser un elemento auxiliar para evitar la dispersión de los cuerpos en el puerto ante un eventual derrame incontrolado que haya superado los dispositivos previos “ad hoc”..”

25.         Con fecha 16/04/2013 mediante Nota suscrito por el Gerente de Obra y el Presidente de OSSE se da respuesta a los puntos e interrogantes planteados por el CPRMDP en base a los lineamientos que tiene el Proyecto elaborado por la DIPSOH, el estado actual y su conveniencia operativa, su viabilidad técnico económica frente a otras alternativas puestas en análisis incluso puesta en consulta ante los responsables técnicos del Consorcio según surge de la Documentación adjunta. A modo de conclusión y “.. reconociendo la importancia de hallar consensos que tiendan a compatibilizar los intereses de los distintos sectores alcanzados directa o indirectamente por este proyecto, OSSE propone crear un ámbito de trabajo y análisis entre la Municipalidad del Gral Pueyrredon, el CPRMDP, la DIPSOH y la Subsecretaria de Actividades Portuarias a tal efecto..”.

26.         A partir de ese momento, y sin perjuicio de lo realizado a la fecha, se inicio un proceso de trabajo conjunto entre OSSE y la Autoridad Portuaria, a través del CPRMDP y la Subsecretaria de Actividades Portuarias de quien dicho ente depende, en pos de establecer pautas técnicas a fin de ser incorporadas al proyecto, de modo de reducir al mínimo cualquier impacto que la obra pudiera proyectar sobre el vaso portuario. A ese efecto el CPRMDP contrato al Ing. Civil Ricardo Schwartz, quien en conjunto con el Dpto Técnico de la Subsecretaria de Actividades Portuarias y la Gerencia de Obras del CPRMDP, por el lado de la MGP, consensuaron una serie de modificaciones al proyecto original además de algunas obligaciones y condiciones complementarias a satisfacer tanto en la faz de ejecución de la obra cuanto en la de su posterior operación.

27.         Asimismo, desde los organismos de la Pcia de Buenos Aires, la Dirección de Hidráulica, el OPDS, el CPRMDP en carácter de autoridad portuaria en conjunto con representantes técnicos de la Subsecretaria de Actividades Portuarias en conjunto con OSSE llevaron a cabo consultas publicas con los diferentes actores portuarios que manifestaran su preocupación respecto de las implicancias que la obra podía llegar a tener en la estación marítima, tanto del sector público como del privado.

28.         Entre los sectores consultados se encontraban la Prefectura Naval, la Armada Argentina, Asociación Bonaerense de la Industria Naval (ABIN), Cámara Actividades Industriales Pesqueras Argentinas (CAIPA), Consejo de Empresas Pesqueras Argentinas (CEPA) y Cámara de Permisionarios de Centro Comercial Puerto, Club Náutico Mar del Plata, Club de Motonáutica, Yacht Club y Centro Naval de Mar del Plata, Universidad Tecnológica Nacional, SOMU, SIMAPE, Capitanes de Pesca, Prácticos del Puerto de MDP, APDFA, Unión Ferroviaria y Camioneros, SENASA y Aduana Mar del Plata, entre otros. El día 25 de septiembre de 2013 en la Sede del Consorcio Portuario, Autoridades y técnicos del CPRMDP y de OSSE se realiza una Audiencia Pública a la que concurren referentes de cámaras empresarias, gremios, fuerzas armadas y de seguridad, clubes náuticos y organismos públicos vinculados a la actividad portuaria antes mencionados, se les explicó que con las modificaciones técnicas proyectadas a instancia de la autoridad portuaria y aceptadas por OSSE no se producirían consecuencias adversas para el Puerto de MDP, tras lo cual expresaron su apoyo a la concreción del emprendimiento.

29.         El día 16 de abril de 2014 el Consorcio y  OSSE, suscriben un Convenio Único de Colaboración en el cual se acuerdan las pautas a cumplimentar para la ejecución, mantenimiento y operación de las obras correspondientes a las nuevas salidas del Desagüe Arroyo el Barco a que se ha arribado y las condiciones y obligaciones (Anexo I, II y III) de cada uno en pos de satisfacer los intereses tanto del Consorcio, como de los habitantes de General Pueyrredon. El Convenio suscrito por el Sr. Intendente Municipal Cdor. Gustavo Arnaldo Pulti y el Sr. Interventor del CPRMDP Cdor. Matías Machinandiarena, fue convalidado por Ordenanza Nº 21.740 (15/5/2014) Decreto MGP Nº 1231 (19/05/2014)

30.         Sometidas a consideración de la DiPSOH, por parte de la Gerencia de Obras de OSSE, las modificaciones al proyecto  efectuado por esa Dirección a la traza de los conductos CP-I y CP-II, en jurisdicción de la zona portuaria Mar del Plata a fin de adaptarlo a los requerimientos técnicos del CPRMDP, con fecha 3/07/2014 OSSE se notifica de la aprobación de la DIPSOH a dichas modificaciones mediante nota suscrita por el Jefe de Dpto Proyectos de Terceros Ing. Carlos Rastelli.

31.         Reiniciada la gestión ante la Subsecretaria de Recursos Hídricos de la Nación, por parte de OSSE, para obtener una vez más la financiación que permita la ejecución de la Obra “DESAGUE PLUVIAL – CUENCA ARROYO EL BARCO – PRIMERA ETAPA – SECTOR A se obtiene con fecha 9 de Enero de 2015 la No Objeción Técnica emitida por dicho organismo.

32.         Con fecha 12/01/2015 el Directorio de OSSE mediante Resolución 020/15 aprueba el Pliego Licitatorio y llama a Licitación Pública Nº 2/15 para la ejecución de la Obra “Desagüe Pluvial Cuenca Arroyo El Barco- 1º Etapa Sector A Colector Principal 2” con un Presupuesto Oficial de $103.476.428,61 y un Plazo de Obra de 360 días corridos.

33.         Se proceden a abrir los Sobre Nº 1 con fecha 6 de febrero de 2015, los Sobres Nº 2 con fecha 20/02/2015 y finalmente mediante Resolución del Directorio Nº 183/15 del 2 de Marzo del 2105 se procede a preadjudicar la Obra a la firma COARCO SA por un monto de $ 99.438.602,07.

34.         Con fecha 21/07/2015 se firma la Resolución 1191/15 de la Secretaría de Obras Publicas del Ministerio de Planificación de Federal, Inversión Pública y Servicios que autoriza a la Subsecretaria de Recursos Hídricos de la Nación a imputar el monto de $ 99.438.602.07 para el financiamiento de la Obra “DESAGUE PLUVIAL – CUENCA ARROYO EL BARCO – PRIMERA ETAPA – SECTOR A, mediante la suscripción de un Convenio Único de Colaboración y Transferencia citado en la misma Resolución.

35.         El día 22 de julio de 2015 mediante Resolución del Directorio de OSSE 684/15 se procede a la Adjudicación de la Obra a la firma COARCO SA, procediendo en el mismo día a suscribir el pertinente Contrato de Obra. El Acta de Inicio de la Obra se suscribe el día 29 de Julio del 2015.

36.         Con fecha 12 de Agosto del 2015 mediante Decreto MGP 2202/15 se designa a OSSE como Ente Beneficiario del Plan de Financiamiento denominado “Mas Cerca, mas municipio, mas País, Mas Patria” mediante el cual se financia la Obra, designando además a Obras Sanitarias como Unidad Ejecutora para la administración de la misma.

37.         Con fecha 18 de Agosto se notifica al CPRMDP de los pasos dados a la fecha y a la vez se le requiere comunique en la medida de sus posibilidades a la Prefectura Naval Argentina, a los clubes existentes (ej Club Náutico, etc) y todos aquellos actores del sector que a su criterio corresponda dar comunicación. A la vez se le requiere acompañe la gestión de pedido de aprobación del HCD de la Declaración de Utilidad Pública, del Convenio Único de Colaboración y Transferencia para el financiamiento y de declaración de restricciones y/o servidumbres administrativas que pudieran resultar necesarias para la ejecución de la obra en la traza aprobada.

38.         Con fecha 19/08/2015 se comunica de los inicios de obra y solicita autorización de acceso a la zona portuaria del personal de Contratista y de Inspección a Prefectura Naval Argentina, funcionarios de CPRMDP, comunicando a su vez al Gerente Técnico del CPRMDP del Programa de Seguridad – Resolución SRT 35/98.

39.         Con fecha 24/08/2015 se recepciona Nota del CPRMDP donde éste manifiesta una serie de puntos a cumplimentar previo al inicio de las tareas tal cual resulta del Convenio Único de Colaboración Desagüe Pluvial cuenca Arroyo el Barco Primera Etapa Sección A, entre los cuales requiere: Proyecto de Ingeniería, gestionar autorizaciones ante entidades públicas nacionales y provinciales, Plan Ambiental de Monitoreo, realizar Batimetría, Manual de Mantenimiento y Limpieza de las instalaciones a construir, y notificar a las Autoridades Públicas, Permisionarios y/o Concesionarios.

40.         Elevados los antecedentes al HCD por el SIM, el HCD mediante Ordenanza Nº 22.422 del 8 de Octubre de 2015 declara de utilidad pública municipal la ejecución de la Obra y convalida el Convenio antes mencionado.

41.         Con fecha 4/09/2015 se formalizó por nota la comunicación anticipada en reunión de fecha 25/08/2015 respecto del inicio y pasos dados en relación a la obra, comunicando los teléfonos de la  Inspección de OSSE, del Centro de Reclamos de OSSE y solicitando a la vez la colaboración. Se notifica a Distribuidora SOUTH GROUP SA, Cámara  de Permisionarios del Nuevo Centro Comercial del Puerto, Club Náutico Mar del Plata, UTN, Dirección Nacional de Coordinación Pesquera, Administración Nacional de Aduanas – Aduana Mar del Plata, Astillero F  Contessi y CIA SA, Servicio Nacional de Sanidad y Calidad Agropecuaria – SENASA, Dirección Nacional de Migraciones. Del mismo modo, a través de la Gerencia de Relaciones Institucionales y luego de varios intentos de notificar a Elevadores Mar del Plata SA en su domicilio declarado se cita telefónicamente al Presidente de la firma Sr. Alejandro Sanna a reunión para el día 16 de Septiembre del 2015 a las 13.30 hs, quien a las 13.45 hace saber que no podrá concurrir en razón de problemas familiares según consta en Acta de esa fecha. Respecto de este ultimo cabe destacar que a principios del 2014 en virtud a intimación de pago por deuda vencida el Presidente de la firma Elevadores Mar del Plata SA inició gestiones a fin de suscribir un plan de pagos motivo por el cual fue personalmente informado de la situación y que sería convocado oportunamente a una reunión especifica.

42.         La Gerencia de Planeamiento y Obras de OSSE presenta al CPRMDP mediante nota de fecha 9/09/2015 la nomina de personal de OSSE y del Contratista COARCO SA involucrado en la Obra.

43.         Con fecha 2 de Octubre se hace entrega al Sr. Presidente del CRPMDP de la copia del Proyecto Definitivo de la Obra elevado por el Contratista Coarco SA, el cual “..resulta de los estudios de campo realizado en los últimos meses y con los cuales se procedera a iniciar las tareas de excavación desde Martinez de Hoz hacia el mar.”.

44.         Nuevamente la Gerente de Relaciones Institucionales notifica al Sr. Presidente de Elevadores Mar del Plata SA Sr. Alejandro Sanna, nueva citación a reunión para el día 8/10/2015 a las 14 hs mediante nota con fecha 6/10/2015 en domicilio declarado de la firma Chubut 920 y con copia de dicha notificación vía mail (7/10/2015) también declarado por la firma, cita a la cual no concurrió según consta en Acta de fecha 8/10/2015.

45.         Con fecha 16/10/2015 se gira al Sr. Presidente del CPRMDP copia del Proyecto del Plan de Gestión Ambiental. El CPRMDP toma conocimiento del Plan de Gestión Ambiental indicando en nota del 23/10/2015 que observan “..en el Plan presentado que se prevé la remoción de las silos bolsa que serán utilizadas como endicamiento en el sector de descarga del pluvial sobre la Dársena D, sin considerar el contenido interno de las mismas, contraponiéndose la operativa diseñada con lo establecido en el Anexo II del Convenio Único de Colaboración que indica: “A los efectos de poder trabajar en seco se deberá desarrollar sobre el lecho de la Dársena de descarga un dique el cual deberá ser retirado una vez concluida la tarea de construcción de la cámara.”. Sugiere además “..incorporar en el Punto 4.6. Programa de Contingencias, un Plan de Llamadas..” adjuntando los números de contactos. Recuerda además que “no se ha recibido .. el Estudio de Suelos y Batimetría previa..” por lo que reitera su solicitud.

46.         Con fecha 23/10/2015 el CPRMDP responde por Nota 157, con respecto al Proyecto Ejecutivo presentado, informando que el mismo “..no merece objeciones, a excepción de la traza del conducto EL BARCO (existente e identificado en el Plano con color celeste) ya que la misma no se corresponde en su punto de desembocadura con la vigente, a consecuencia.. solicita.. su rectificación.” También señala, que “..no se ha acompañado a la fecha las conformidades de los permisionarios que serán afectados por la traza de la obra a ejecutar, como así tampoco en punto de las interferencias, las autorizaciones de las reparticiones públicas y/o empresas prestatarias de servicios públicos.” Haciendo particular hincapié en la autorización emitida por la autoridad competente del servicio de transporte en el cruce de vías férreas.  Con fecha 27/10/2015 se remite al CRPMDP respuesta de su Nota 157, dejando constancia que el conducto marcado con traza celeste en el plano es solo indicativo ya que no resulta trascendente a la ejecución de la obra, además se deja constancia que según consta en Pliego de Bases y Condiciones es responsabilidad del Contratista realizar las gestiones de autorización de las reparticiones públicas (incluye cruce de vías férreas) previo al inicio de la ejecución de las obras, en contestación de la Nota 137 ingresada en fecha 24/08/2015, se informa de la nomina Autoridades, Permisionarios y/o Concesionarios notificados de la obra a esa fecha. Finalmente se le comunica que mediante Ordenanza Municipal Nº 22422 (8/10/2015) la Obra ha sido declarada de Utilidad Pública Municipal.

47.         Con fecha 9/11/2015 el Subgerente de Inspección de Obras le presenta al Gerente de Obras del CRPMDP copia de la Documentación Anexa 7.1 Notas Aclaratorias en la que la Ing Claudia Baltar responsable ambiental de COARCO SA describe el contenido interno que se utilizará en los silos bolsa los cuales serán usados como endicamiento en el sector de descarga del pluvial sobre la Dársena D.  Se adjunta también copia del Estudio de Suelos, contratado por COARCO SA al estudio Pol Hnos SA y copia de los planos de interferencias de los entes. Asimismo se deja constancia de los inconvenientes suscitados al momento respecto de la elaboración de la Batimetría solicitada por parte del Servicio de Hidrografía Naval respecto de su facturación.

48.         Mediante Nota 170 del CPRMD (recibida 13/11/2015) y respecto a las notas antes mencionadas se notifica a OSSE que independientemente de las notificaciones informadas “..deberá contar con la conformidad de cada una de las firmas u organismos afectados previo a la ejecución de las obras en los predios correspondientes a los mismos.”. Asimismo se “..sugiere consultar a la Subsecretaria de Actividades Portuarias – Ing. Folonier- acerca de la disponibilidad para efectuar las batimetrías previas y posteriores a la ejecución de obras en la desembocadura del Arroyo El Barco en Dársena “D”. Consideraciones posteriores serán consideradas únicamente previo desistimiento por escrito de la mencionada Subsecretaria para efectuar los trabajos correspondientes.”.

49.         Fundación Fauna Argentina remite Nota al SIM con fecha 19/11/2015 manifestando su preocupación, entre otras, respecto de saber si “..la DIPSOH al momento de efectuar el Estudio de Impacto Ambiental tomó en cuenta la existencia de una colonia de lobos marinos en el interior del espejo de agua portuario tomando en cuenta los diferentes residuos que transporte este pluvial ya sean sólidos o del tipo fluidos de vehículos que con el deslave de la calle lleguen y puedan perjudicar aun más el diminuto espacio marino.”.

50.         El 16/12/2015 se recibe Nota del CPRMDP mediante la cual se solicita la construcción de un Cerco de Seguridad con motivo de iniciarse la temporada turística y la necesidad de proveer mayor seguridad a las personas que circularan en las inmediaciones a la obra.

51.         Con fecha 17/12/2015 el Subgerente de Inspección de Obras de OSSE informa al CPRMDP que el 24/11/2015 el Ing. Luis Folonier de la Subsecretaria de Actividades Portuarias le contesta a la Contratista COARCO SA que no resulta factible realizar la batimetría solicitada. Asimismo se informa que se le ha requerido al contratista la construcción de un cerco de seguridad a la Obra.

52.         Con fecha 22/12/2015 el CPRMDP comunica que respecto de la batimetría requerida deberá contarse también con la negativa del Servicio de Hidrografía Naval, de “..resultar así, se considerara la ejecución de esa tarea a través de terceros de trayectoria y antecedentes reconocidos.”. En relación de los organismos afectados por la traza del pluvial se insiste en que previo a iniciar las tareas en cada sector que ocupan, se “.. deberá contar con la conformidad de cada una de las firmas u organismos afectados previo a la ejecución de las obras.”.

53.         Avanzada la ejecución de las obras, se planifica en conjunto con el CPRMDP la gestión del tránsito en las zonas afectadas por las obras como asimismo los trabajos a realizar en sectores donde resultan afectados los servicios de Alumbrado Público, etc. Previo a iniciar los trabajos entre la progresiva 120 y 180 se solicita mediante Nota de fecha 2/09/2016 a la distribuidora SOUTH GROUP SA permiso de ingresar al predio de su concesión a modo de dar continuidad a dichos trabajos. Quien da respuesta afirmativa permitiendo el acceso al predio por arte del contratista y del personal de OSSE.

54.         Se remitió sendas CD a con fecha 4/10/2016 a Elevadores Mar del Plata SA al domicilio legal y al domicilio del predio Concesionado intimándole a que en el término de cinco 5 días permita el acceso al predio que dicha firma ocupa, tanto al personal de OSSE, como del Contratista y del CPRMDP. Justificando “..la intimación en la necesidad técnica de ejecutar el tramo de la obra de desagüe pluvial … resulta necesario ingresar al sector norte de dicho predio a fin de proceder al relevamiento y construcción..” Dichas CD no fueron recibidas ni retiradas del Correo por dicho Concesionario.

55.         Atento a que en el desarrollo de la obra se sucedieron demoras causadas en la existencia de días de lluvia que impidieron la labor y otras causas de fuerza mayor demoras motivadas por la falta de provisión de piedra por un conflicto gremial en la cantera proveedora y demoras incurridas en virtud a las características de las napas de agua subterráneas bajo la llamada Manzana de los Circos ante el pedido de ampliación de Plazo del Contratista (mucho más extenso) OSSE mediante Resolución 504/16 otorgó una ampliación de 249 días corridos. Esta ampliación establece nueva fecha de terminación de la obra para el día 29 de marzo de 2017.

56.         Con fecha 29/09/2016, 5/10 y 11/10 mediante notas dirigidas al Gerente de Obras del CPRMDP se le remite documentación técnica referente a la programación de cortes de calles, interferencias, señalización, memoria descriptivas del cerco lindero al estacionamiento del Club Náutico, esquema aproximado de tiempos, documentación referida a la ampliación de tiempos de ejecución por 249 días corridos, árboles (cuatro) a ser removidos, a la vez que se le solicita punto de instalación de los doce árboles nuevos en compensación. También se presenta nota del 5/10/2016 al Gerente General del CPRMDP adjuntando programa del plan de tareas de avance de las obras y cortes de calzadas a iniciar el 6/10/2016. Con fecha 11/10/2016 el Gerente General del CRPMDP autoriza lo solicitado indicando como fecha máxima de cierre de las calzadas a intervenir el 30/11/2016, autoriza la extracción de los árboles de vereda indicados mediante la plantación de 3 ejemplares nuevos por cada árbol a extraer en lugares a indicar, insiste en requerir la conformidad de los organismos ocupantes a los predios previo el inicio de las obras, y finalmente establece que dada la nueva fecha de culminación de la obra se proceda al retiro urgente de material sobrante de obra depositado en los predios denominados Manzana de los Circos.

57.         Corroborado que el inmueble en el que se encuentran emplazados antiguos silos  constituye un bien de dominio público nacional, que originalmente han estado bajo la jurisdicción de la Ex Junta Nacional de Granos y ante la necesidad de tramitar las autorizaciones correspondientes, se remitió nota de Octubre de 2016 dirigida al Sr. Secretario de Agricultura, Ganadería y Pesca del Ministerio de Agroindustria de la Nación, dando inicio a la tramitación para acceder al predio. Con fecha 22/11/2016 el Sr. Secretario de Ministerio de Agricultura, Ganadería y Pesca remite copia de la Nota remitida al Concesionario del Elevador Terminal del Puerto Mar del Plata requiriéndole al mismo que en el termino de 72 hs autorice el ingreso al predio a fin de permitir la ejecución de las obras proyectadas.

58.         Con fecha 9/02/2017 se remite nota a la Comisión de Recursos Hídricos, Obras y Servicios Sanitarios, a fin de darle continuidad informativa, con un sintético resumen de las últimas gestiones realizadas respecto de la Obra Desagües Pluviales – Cuenca Arroyo el Barco, a la vez que se solicita una reunión a fin de ampliar la información que lo requiera

59.         En marzo del 2017, previo la realización de reuniones entre el Presidente del CPRMDP, OSSE con responsables de los Clubes Náuticos y el Astillero Naval Federico Contessi y Cia SA, se da respuesta a presentación de fecha 7/11/2016 suscrita en conjunto por el Presidente del Club Náutico Mar del Plata, el Apoderado del Yatch Club Argentino, el Presidente del Club de Motonáutica Mar del Plata, el Director y Apoderado General del Astillero Naval Federico Contessi y el Presidente de la Fundación Fauna Argentina quienes manifiestan su preocupación respecto de la posible contaminación que provocará el aumento del volumen de vertido previsto al tomar los pluviales de toda la cuenca y las condiciones en que pudiera llegar ese caudal, respecto del cual manifiestan desconocer, cuál será la operación y mantenimiento del mismo en aras a asegurar el no vertido de sólidos y otros elementos contaminantes en el espejo de agua. Justifican la preocupación las actividades náuticas desarrolladas por los clubes y el cuidado de la fauna que habita el espejo portuario. Indican que “..a la fecha no han logrado, de manera formal, acceder al estudio de impacto ambiental que tendrá la obra..”, a la vez que establecen, que “..lo natural y aconsejable hubiera sido enviar esas aguas directamente hacia el mar abierto, de la escollera sur hacia el lado del mar..”. Concluye requiriendo: 1. Informe si se realizó Estudio de Impacto Ambiental y sus resultados; 2. Informe porqué motivo no se previó la desembocadura del citado desagüe a mar abierto; 3. Informe porque motivo no se previó la desembocadura donde hoy está la actual; 4. Informar cual será el tratamiento de la descarga pluvial en su desembocadura. Adjuntan, además, ideas sobre posibles ubicaciones de la desembocadura del pluvial dentro y fuera de la dársena de ultramar. También se da respuesta a la Nota de fecha 10/03/2017 suscrita por el Director y Apoderado General de la firma Astillero Naval Federico Contessi y Cia SA, mediante la cual se solicita pronto despacho con vista a obtener respuesta de la presentación antes mencionada. Dicha comunicación emitida por OSSE da respuesta a cada una de las consultas mostrando que la OPDS declaro ambientalmente apto el Proyecto de acuerdo al marco legal vigente, que la DIPSOH analizó las diferentes alternativas técnico económicas del proyecto según surge de los diferentes informes de Avance de Proyecto, que las decisiones definitivas en cuanto a la ubicación de la desembocadura del desagüe se tomaron en conjunto con las autoridades portuarias previa evaluación técnica de las diferentes propuestas, según se desprende también de los informes de Avance de elaboración del Proyecto, se realiza un pormenorizado análisis de las Medidas de Mitigación de Impactos y Gestión Ambiental, y de las Recomendaciones que surgen del Estudio de Impacto Ambiental aprobado, también de los acuerdos establecidos al respecto en el Convenio Único de Colaboración, en particular del Anexo III Reglamento de Mantenimiento Desagüe Pluvial Arroyo El Barco Primera Etapa – Sector A. Asimismo se detallan las gestiones realizadas por OSSE a fines del año 2016 haciendo saber la respuesta de la Subsecretaria de Recursos Hídricos de la Nación a las propuestas sugeridas por los presentantes especialmente la referida a extender la desembocadura del pluvial hasta el extremo del Espigón N° 3 la cual no fue receptada favorablemente atento que la misma no posee todos los estudios y aprobaciones técnicas previas otorgadas, particularmente la referida al Estudio de Impacto Ambiental y la correspondiente Declaración de Aptitud Ambiental. Se destaca al respecto que en su oportunidad antes de ser licitada la Obra fue presentada por el CPRMDP en reuniones convocadas al efecto donde se encontraban presentes las entidades presentantes sin formular objeciones respecto de la traza ni de la desembocadura de la misma. La Subsecretaria de Recursos Hídricos además entendió que el incremento exponencial en el costo que implicaría el cambio solicitado en el proyecto, de llevar al extremo del Espigón 3 la desembocadura del Desagüe no debería ser aplicable en este caso, atento a que dicha obra cuenta con la Declaración de Impacto Ambiental, se han previsto los impactos negativos tanto en la etapa constructiva como en la operativa, y las medidas de prevención. mitigación y compensación (todas las cuales se están cumpliendo) como también los condicionamientos impuestos por la OPDS en dicha D.A.A.

Sin perjuicio de ello y a instancias del análisis preliminar efectuado por OSSE, surgió la alternativa de derivar en esta primera etapa la desembocadura hacia 50 mts. al sur de la obra proyectada. Para ello y a fin de avanzar se contemplo al necesidad de obtener las siguientes condiciones previas:

Acceder al Sector denominado Elevadores (Silos e instalaciones adyacentes); que la DIPSOH (responsable del Proyecto) apruebe la modificación; que la Subsecretaria de Recursos Hídricos de la Nación (organismo que licitó la Obra y la financia) lo apruebe para lo cual OSSE puso el tema a consideración de la misma; que el CPRMDP lo apruebe y constituya una servidumbre a favor del municipio y/u OSSE; una vez cumplidas las condiciones anteriores, se informe a la OPDS de dicha alternativa propuesta y finalmente que el HCD apruebe dicho cambio. Finalmente, OSSE expresa, que si bien ésta empresa reviste un rol muy acotado, pues únicamente es gestor de la ejecución de la obra, ha considerado muy seria y responsablemente la inquietud expresada en dichas notas y realizo las gestiones ante los organismos competentes antes enunciados para que estos conozcan la preocupación planteada y analicen las distintas alternativas propuestas en el marco de todo lo expuesto. Agrega nota periodística de fecha 9/02/2017 con expresiones del Subsecretario de Recursos Hídricos de la Nación ratificando la conclusión de la misma una vez concluida la pausa turística a la vez que menciona “en las últimas semanas el Gobierno Nacional analizó diversas alternativas para retomar la obra”, agregando el “cambio en el proyecto está prácticamente definido”, y nota de fecha 16/02/2017 donde el Presidente del CRPMDP informa el grado de avance de las gestiones realizadas para recuperar para el Puerto el Predio de los Silos.

60.         Las modificaciones solicitadas por los reclamantes implican un incremento aproximado del 11 %  del monto total la obra, por lo que requieren aprobación de la Subsecretaria de Recursos Hídricos de la Nación entidad que financia el emprendimiento. Además deberá ser aprobada previamente, por la DIPSOH e informar al OPDS.

61.         Con fecha 7/03/2017 el Jefe de Dpto Proyectos a Terceros del al DIPSOH Hugo Favarotto informa que no tiene objeciones que formular a la Documentación Técnica presentada para la modificación en al desembocadura del conducto, por lo tanto considera viable la modificación propuesta. Se informa a la OPDS esta modificación.

62.         Con fecha 22 de abril se reunieron el Directorio de OSSE y Gerentes en la Subsecretaría de Recursos Hídricos con el Ing Zárate Director de Obras de la Dirección Nacional de Proyectos y Obras Hídricas, perteneciente a la SUBSECRETARÍA DE RECURSOS HÍDRICOS, dependiente a la SECRETARÍA OBRAS PÚBLICAS, con el fin de presentarle la modificación de la ubicación de la desembocadura del Proyecto del Desagüe antes mencionada y que se indica en el croquis adjunto.

63.         En virtud de las gestiones iniciadas ante la Subsecretaría de Recursos Hídricos en Abril de 2016 para afrontar la Redeterminación de Precios presentes y futuros de la Obra, en Mayo del 2017 el SIM procede suscribe el Convenio por Mayor Financiamiento de $ 62.000.000,-

64.         Se reitera el pedido a la Secretaría de Agricultura, Ganadería y Pesca de la Nación de ingreso al predio correspondiente al Elevador Terminal del Puerto de Mar del Plata y sus instalaciones adyacentes, al efecto de ejecutar la obra  “Desagües Pluviales Cuenca Arroyo del Barco Sector A Primera Etapa” Licitación Pública Nº 2/15, por el tiempo de ejecución de la misma. El Área Administrativa y Legal de OSSE realiza innumerables gestiones durante el último semestre a fin de arribar a una respuesta positiva.  El Ministerio de Agroindustria  resuelve mediante Resolución 71/2017 (11/04/2017) Rescindir el Contrato de Concesión publicando el Edicto en el Boletín Oficial los días 17-18 y 19/05/2017.

65.         El día 12/05/2017 se comunica al CPRMDP respecto de la Modificación del Proyecto y Aprobación de la DIPSOH. Contando con la autorización del mismo se le solicita pedido de acceso al muelle para iniciar los trabajos en la Desembocadura.

66.         El 19/05/2017 se comunica al Club Náutico MDP y al Astillero Naval Federico Contessi y Cia SA del inicio de la Obra.

Al momento se procede a reiniciar la ejecución de la Obra, hasta la fecha se ha construido un tramo central del conducto de aproximadamente doscientos cuarenta y un  (241) metros de longitud, lo que representa un 23 % de la obra habiéndose ejecutado dicho tramo sobre la denominada “manzana de los circos” correspondiente al ámbito portuario.

Sin otro particular le saludamos muy atte.

Continúan los trabajos de extensión del servicio de agua en barrios del norte



OSSE inspecciona la actividad avalada por el Estado Provincial en Alto Camet, Las Dalias y Félix U. Camet; recomiendan a los vecinos no conectarse aún al servicio hasta el completamiento de las tareas
   Con el tendido de 3.660 metros de cañería y más de 200 conexiones en domicilio, avanzan actualmente los trabajos que –con el impulso del Gobierno de la Provincia- se llevan a cabo para dotar con agua potable a 4.600 vecinos de los barrios Alto Camet, Las Dalias y Félix U. Camet. Esta actividad muestra efectivamente un sostenido progreso de obra bajo la inspección de OSSE, la que ha recordado la necesidad de que los habitantes de dicho sector no se conecten al servicio hasta tanto se completen los trabajos de rigor con las pruebas hidráulicas correspondientes.
    Convenios marcos suscriptos con el Ministerio de Infraestructura y Servicios Públicos Provincial y el Municipio local posibilitan que las cooperativas de trabajo “Del Parque”, “El Barrio en sus Puños” y “Félix U. Camet” lleven a cabo esta actividad que tiende a la incorporación concreta de infraestructura sanitaria en los tres barrios. Fueron el intendente Carlos Fernando Arroyo y el ingeniero Mario Dell Olio, presidente de Obras Sanitarias, quienes viajaron a la ciudad de La Plata el 21 de septiembre último para reunirse con el Jefe de Gabinete del Ministerio de Infraestructura y Servicios Públicos de la Provincia de Buenos Aires, Juan Manuel Gaytan,  con quien firmaron los respectivos convenios para el financiamiento.
    En lo que es Las Dalias y Alto Camet se dispone un sistema de agua corriente en malla con una extensión de 11.818 metros lineales de cañería abarcando los siguientes radios: Ghandi, Godoy Cruz, Los Duraznos y Beltrán; Ghandi, Godoy Cruz, Costa Azul y Rosales; Romano, Beltrán, Las Cabrillas y Godoy Cruz, y un último área delimitado por las calles Las Cabrillas, Beltrán, Arroyo La Tapera y Godoy Cruz.
   Siempre en esta línea, se informó que todas las redes de los proyectos se encuentran vinculadas a la “red oficial” por lo que la operatividad estará integrada al sistema general de distribución de agua potable de OSSE, asegurando de esta manera las mejores condiciones en la calidad de prestación del servicio. En el caso particular del radio que hacen las arterias Ghandi, Godoy Cruz, Costa Azul y Rosales, el suministro se realizará desde el sistema denominado “Pozos e Impulsión – Barrios Las Dalias y Alto Camet” consistente en dos perforaciones con su correspondiente impulsión hasta las cañerías maestras de las redes domiciliarias a ejecutarse. Además, dichas redes podrán también abastecerse desde el CAS por medio de cañerías de impulsión existentes por calles Carballo, Gandhi y Fray Luis Beltrán.
   Respecto de Félix U. Camet habrán de disponerse finalmente 3.710 metros de cañería transportadora de agua abarcando a los habitantes del radio que hacen las calles Isla Soledad, Cerro Aconcagua, Cerro Mercedario e Isla Cebadle.

Acueducto Oeste: avanza licitación de la obra que incorporará al servicio a más de 45 mil vecinos e incrementará las reservas acuíferas

ENOHSA y el Ejecutivo Municipal, por intermedio de OSSE, enfocados decididamente en que  Mar del Plata pueda abastecer con agua a la totalidad de su población; este jueves  se conocieron las propuestas de nueve firmas interesadas en encarar la primera etapa de 25 perforaciones a lo largo de 30 meses de labor ininterrumpida





Con una inversión oficial que supera los $ 600.000.000 y el firme objetivo de que Mar del Plata se convierta en ciudad pionera de la Argentina en proveer agua potable al 100 % de su población, este jueves se dio un paso fundamental para llevar a cabo la primera etapa del Sistema Acueducto Oesteal conocerse  –en el marco del proceso licitatorio- las propuestas de nueve empresa interesadas en concretar los trabajos impulsados por el Ente Nacional de Obras Hídricas de Saneamiento y el Gobierno Municipal, a través de Obras Sanitarias S.E. Los mismos posibilitarán incorporar al servicio a 45.600 nuevos vecinos y mejorar la calidad de prestación de 348.000 marplatenses.

El intendente Carlos Fernando Arroyo y el presidente de OSSE, ingeniero Mario Dell Olio, encabezaron la comitiva local que participó del acto de referencia presidido por el Subsecretario de Recursos Hídricos de la Nación, ingeniero Pablo Bereciartua, y el titular del ENOHSA, ingeniero Luis Jahn,  en la Ciudad Autónoma de Buenos Aires. Ciertamente, la Licitación Pública Internacional LPI-PAyS 01/17 cursa en el ENOHSA y es en este órgano de av. Corrientes 1750 (CABA) donde se abrieron los sobres de los oferentes en base a una inversión de $ 619.044.629,44 con la que se prevé beneficiar en forma directa –entre otros- a barrios tales como 2 de Abril, Las Margaritas, La Laura, Castagnino, El Sosiego, Santa Ángela, El Tejado, Los Zorzales, Las Dalias, Parque Peña, Parque Camet, La Nueva Mar del Plata, Alto Camet, Félix U. Camet, Zacagnini y Grosellar.

A propósito de las empresas interesadas, debe mencionarse que presentaron alternativas Ecosur Bahía SA ($ 526.169.814,41), Tecma – Mako UTE ($ 610.868.365,84), Rovella Carranza SA ($ 599.761.383,41), Gel Goetze Lobato Engenharia Ltda. ($ 505.311.709,26), Abeinsa Infraestructura SA ($ 798.187.958,03), Coarco SA ($ 465.070.494,55), Eleprint – Decavial UTE ($ 684.529.505,47), Corsán Corviam Construcciones S.A ($ 639.690.687,64), y la UTE conformada por Supercemento y C&E Construcciones, por un monto de $ 594.996.525.11. Todas las propuestas pasaron ahora a estudio de la Comisión de Ofertas, la que evaluará y resolverá sobre la más conveniente.



“Clave para la ciudad”



“Está obra es  clave para la ciudad de Mar del Plata y ratifica el compromiso del gobierno nacional de garantizar el 100% de agua potable para todos los vecinos de Argentina y, en particular, para los de esta ciudad. Junto al gobierno municipal estamos llevando a cabo un trabajo conjunto codo a codo que nos permitirá alcanzar este objetivo”, reconoció el ingeniero Bereciartua en oportunidad del acto donde también pudo escucharse al intendente Arroyo manifestando su satisfacción: “estamos en presencia de una obra magnifica que va a beneficiar a muchos barrios del sector oeste con una inversión de mas de 619 millones y 30 meses de trabajo”.

El jefe comunal insistió con que los trabajos “no solo van a ocupar mano de obra local”  sino que –asimismo- resaltó el beneficio “para más de  45 mil vecinos. De este modo estamos cumpliendo con las metas prometidas desde el Gobierno Nacional y Provincial”.

“Damos otro paso hacia adelante con agua potable para los vecinos. Días atrás estuvimos con el ingeniero Mario Dell Olio  en los barrios de la zona norte observando cómo desarrollaban trabajos personal de OSSE y Cooperativas de Trabajo. Cada día hay un avance más. Y eso reconforta. Cada peso que se invierte en una obra de agua es un peso menos que se gasta en medicamentos. Ese es el camino del presidente Mauricio Macri y la Gobernadora María Eugenia Vidal”.



“Junto al crecimiento regional”



“El propósito no es otro que el de hacer comunión con el crecimiento de la región potenciando la provisión de agua potable, tal cual lo ha manifestado el intendente Carlos Arroyo –subrayó el presidente de OSSE, ingeniero Mario Dell Olio-. El Acueducto Oeste resulta clave en lo que respecta a la infraestructura deseada para la prestación del servicio que queremos para todos y cada uno de los vecinos. También la construcción del Centro de Abastecimiento Tucumán y Almafuerte está en sintonía con esta meta. Sumar, crecer. Llegar cada vez más lejos. No se trata de otra cosa más que de justicia social invirtiendo directamente en salud”.

El SAO, cuya primera etapa ha sido diseñada para satisfacer las necesidades proyectadas para la próxima década, sabrá efectivamente de una avanzada inicial de 25 perforaciones de las 74 previstas en el emprendimiento global. Se fijó  un plazo de obra de  30 meses y se pretende, claramente,  incrementar la producción de agua de calidad al tiempo de favorecer la recuperación de los niveles de reserva y robustecer la gestión del acuífero.

Según los técnicos que intervienen en el proyecto (Decreto Presidencia de la Nación 797/16), el caudal adicional que se logre facilitará el incremento del aporte a las estaciones elevadoras de Plaza Mitre, Tucumán y Torre Tanque, permitiendo expandir el radio de influencia de los Sistemas de Acueductos



Primera etapa del proyecto:



•Acueducto principal de 1200 y 1100 mm desde su enlace a las instalaciones

existentes hasta Estación Cobo por camino paralelo a Autovía 2 y su prosecución

desde Estación Cobo hasta Colonia Barragán (17.2 km).



•Impulsiones de diámetro variable (26.2 km)



•Enlaces (2) para la derivación de caudales de las impulsiones existentes que se

encuentran excedidas de su capacidad de transporte.



•Cruces(2) de los arroyos Seco y Los Cueros.



•Perforaciones (25) de 110 m de profundidad



•Tendido de 52 km. de líneas eléctricas de media y baja tensión, cabinas de

potencia, sistema de telemetría-comando y elementos accesorios.



•Ampliación de dos estaciones transformadoras



Es de dar cuenta que este esquema busca revertir los efectos de la intrusión salina y el cambio climático y, paralelamente, reducir el consumo energético mediante la sustitución de los pozos activos de menor rendimiento y de la incorporación de nuevas tecnologías. De este modo se estará contribuyendo a la sustentabilidad económico-financiera, con costos de producción más bajos y un mejor aprovechamiento del equipamiento.

“En la medida que se incorporen nuevas perforaciones del Sistema Acueducto Oeste se podrán suspender,  durante el periodo invernal, los bombeos de aquellas que se encuentran en cuencas deficitarias de acuerdo a lo establecido en el Plan General de Extracciones. Esto nos permitirá el incremento de los niveles estáticos y el aumento de las reservas acuíferas. Vamos a cambiar las bombas adecuando los caudales “, clarificó Dell Olio.

El SAO refleja un  plan que no sólo permitirá aumentar las reservas acuíferas e incrementar los bombeos en período estival sino, consecuentemente, disponer sobre el Acueducto un mayor volumen durante todo el año. Aquí es donde el caudal complementario viabilizará un aumento en el aporte a las estaciones elevadoras de Plaza Mitre, Tucumán, Ayacucho y Torre Tanque, facilitando la extensión del radio de influencia de la red de acueductos.

La obra fue declarada “ambientalmente apta” por el Organismo Provincial para el Desarrollo Sostenible (OPDS) y fue calificada de “esencial” por el presidente de OSSE atento a que “nos permitirá seguir acompañando el crecimiento de la ciudad y el partido, brindando el servicio de provisión de agua potable con eficiencia y mejorando, consecuentemente, la calidad de vida de los vecinos”.



Objetivos globales:



• Realizar la gestión sustentable de los recursos hídricos de la Vertiente Norte.



• Rediseñar la estrategia de gestión del acuífero.



•Aumentar el caudal de extracción de las perforaciones del Acueducto Norte

(existente) durante el periodo estival.



•Disminuir la vulnerabilidad del acuífero ante la intrusión salina, el efecto de El

Niño y el cambio climático.



•Aumentar el volumen transportado por el Acueducto Norte permitiendo tener la

fuente de abastecimiento segura para incrementar su área de influencia.



•Asegurar en forma sustentable el servicio a 393.600 habitantes.



•Mejorar la calidad del agua en el radio servido.



•Permitir disminuir la presión y la energía necesaria para el bombeo por mayor

eficiencia de las nuevas instalaciones.



•Optimizar las extracciones de los campos de bombeo y su equipamiento

electromecánico. Se prevé disponer la energía necesaria para el proyecto aportada

por el parque eólico OSSE Wind Park I, y en forma subsidiaria desde el SADI.



Vale recordar en este contexto que el sistema de abastecimiento dentro del Partido de General Pueyrredón tiene como fuentes de agua a las obtenidas de los acuíferos subterráneos. Hay una capacidad total de reserva de 60.500 metros cúbicos y más de 2.280 kilómetros de cañerías, brindándose el servicio a  690.000 habitantes estables del partido (cobertura de más del 95 %). Y a esto –claro está- debe anexársele prácticamente el total del turismo que arriba en temporada estival, incluyendo a Batán, al pueblo Estación Chapadmalal y a la Unidad Turística de Chapadmalal.

Ciudades Emergentes: se avanza con estudio integral para el noroeste de la ciudad



En el marco de la ICES (Iniciativa de Ciudades Emergentes y Sostenibles) y respondiendo al acuerdo celebrado entre el municipio y el Banco Interamericano de Desarrollo a fin de gestionar actuaciones estratégicas integrales, el ingeniero Mario Dell Olio (presidente de OSSE)  y el secretario de Obras y Planeamiento Urbano de la comuna, arquitecto Guillermo de Paz, avanzaron en las últimas horas sobre la preadjudicación de un estudio global para la zona noroeste de la ciudad.

Dell Olio y de Paz coincidieron en un mismo encuentro con el ingeniero José Luis Ovcak y la contadora Silvia Soliverez (Jefatura de Compras de Obras Sanitarias) donde se trató la continuidad de las acciones estratégicas integrales aludidas y que saben del apoyo de la Jefatura de Gabinete de Ministros de la Nación. Estas saben, como bien se indica, del trabajo con una consultoría para analizar y estudiar un plan de desarrollo urbano del noroeste definiendo líneas de actuación, cuestiones singulares e instrumentos de gestión a fin de promover el progreso del sector. Todo esto a partir de fondos provenientes del BID.

“Concretamente el objetivo pasa por contribuir a mejorar la calidad de vida de la población de Mar del Plata –advirtió Dell Olio-. Y en esta línea ha sido priorizado un análisis denominado “Planeamiento del desarrollo urbano – ambiental, plan director zona noroeste”. Es que si bien el noroeste se muestra como una zona de desarrollo urbano incompleta, con inconvenientes de fragmentación y desigualdades, también es cierto que cuenta con potencialidades reales. Esto es, puede transformarse hacia un desarrollo urbano de calidad, fortaleciendo sus roles en la ciudad y otorgando a sus habitantes un mejor marco de vida y convivencia”.

El ámbito del “plan noroeste” a estudiar está comprendido en la envolvente que hacen la avenida Champagnat –a reformular- y el anillo de circunvalación, cuyo trazado definitivo aún está pendiente de definición. Y justamente, en los vértices norte y sur de esta envolvente, se sitúan nodos primarios del sistema metropolitano: el aeropuerto y el Parque Industrial.

A propósito de esta iniciativa que persigue el objetivo de sumar data a propósito de la realidad y las potencialidades de la zona, vale dar cuenta que el plan de acción para una Mar del Plata sostenible es el resultado de un trabajo conjunto entre el municipio y el BID que contempla básicamente el diagnóstico de la ciudad en base a indicadores de sostenibilidad de tipo sectorial. Así se avanza luego con un “análisis territorial integrado” reconociendo las diferencias entre los distintos componentes de la estructura urbana.

“Estos elementos son los que nos permiten priorizar aquellos desafíos que enfrenta la ciudad en orden a su desarrollo sostenible. Estrategia y operatividad hacen comunión en este plan que, insisto, tiende a identificar proyectos y estudios a implementar a la brevedad posible, en este caso sobre la zona noroeste”, remarcó el ingeniero Dell Olio.

Según quedó establecido el objetivo central en este caso pasa por evaluar funciones sociales, institucionales, comerciales, culturales y recreativas, de manera tal que –a la postre-  se valorice la vida de las comunidades en todo su entorno.

El análisis previsto sobre la zona incluye la potencialidad  futura del corredor de desarrollo vial de Errea y su articulación con las avenidas Juan B. Justo, Colón, Luro, Libertad y Constitución; el saneamiento del arroyo La Tapera y la posibilidad de construir puentes así como un parque lineal. También todo este estudio evaluará la factibilidad de un nuevo parque y un cinturón verde para contener el desarrollo no planificado al oeste de Errea y ofrecer así una transición urbano-rural, al tiempo que se buscará identificar una integración de la movilidad no motorizada, la priorización del transporte público y la reorganización de aquel destinado a cargas, construcción de bicisendas y hasta la viabilidad de un tren urbano de pasajeros sobre la vía existente en el tramo paralelo a la ruta 2 (avenida Monseñor Zabala).

Asimismo, con el estudio de consultoría, se pretende –a la postre- afirmar la identidad urbana del noroeste en su conjunto y de sus barrios a través de dispositivos de comunicación y cultura urbana distribuidos y focalizados, y su articulación con la organización social y la participación vecinal.

“Se tiende básicamente a avanzar con análisis detallados que permitan impulsar la consolidación del tejido social, generando nuevas oportunidades para el empleo de calidad y promoviendo la economía, la integración educativa y, en general, el desarrollo humano de la población. Esto es, promover para el sector noroeste un desarrollo multidimensional en lo urbano, ambiental, cultural, social y económico”, concluyó sosteniendo el presidente de Obras Sanitarias.

Durante el transcurso del verano, OSSE envió a la red 35.531 millones de litros de agua

La empresa municipal sostuvo su capacidad de producción sorteando jornadas de fuertes inclemencias climáticas que provocaron caídas de árboles, cortes de cables y falta de energía que afectaron pozos de abastecimiento. Las inversiones en obras de infraestructura, mejoras en el servicio y mantenimiento planificado que realiza el personal permitieron brindar la prestación sin sobresaltos
      En coincidencia con la conmemoración del “Día Mundial del Agua”, que se celebra internacionalmente este miércoles 22 de marzo, Obras Sanitarias informó que un total de 35.531 millones de litros de agua fueron los que aportó la empresa a la red desde el 15 de diciembre hasta el 15 de marzo último logrando así llegar a turistas y residentes con el vital recurso, a pesar de haber sufrido las consecuencias de fuertes temporales como el del 31 de diciembre y 5 de febrero que provocaron caídas de árboles, cortes de cables varios y la consecuente falta de suministro eléctrico en pozos de abastecimiento de los Acueductos Norte y Sur. Además, se vivieron jornadas como las del 20 y 21 de enero –picos de ocupación en plena temporada estival- donde la marca térmica superó los 35º generando un mayor consumo del vital recurso.
     En efecto OSSE ha podido sostener la producción y distribución de agua a lo largo de la  temporada merced a las inversiones realizadas sobre las obras de infraestructura, las mejoras permanentes que se hacen buscando potenciar el servicio y los programas de mantenimiento planificado que desarrolla el personal de la empresa. Y a pesar de que durante los temporales referenciados se vieron afectados con dicha situación barrios tales como Lomas del Golf, Las Dalias, Alfar, Cerrito Sur, Libertad, Los Pinares, Belisario Roldán, Jorge Newbery, Bosque Peralta Ramos, Las Américas, Parque Palermo, Las Heras, El Martillo, Las Canteras, Libertad y Juramento -entre otros- Obras Sanitarias sostuvo con reservas propias (y el complemento con el acopio en los tanques domiciliarios) la indispensable prestación para estos casos.
 Siempre en esta línea, y como dato estadístico de relevancia, sólo el domingo 29 de enero y con una temperatura constante por encima de los 30º se consumieron 415 millones de litros de agua.  Este fue el récord en lo que va del año ya que la media durante los fines de semana ha rozado los 400 millones de litros.
   Según se confirmó desde OSSE, tomando como referencia un universo de 350 mil cuentas en General Pueyrredón el promedio de reclamos diarios por falta de agua en el lapso de la fecha referenciada ha sido de 14 llamados, cuando el año anterior en idéntico período se habían recibido 18. En este promedio se excluye lo acontecido justamente los días 31 de diciembre y 5 de febrero donde los fuertes vientos y la lluvia provocaron decenas de árboles caídos, cables fuera de servicio e interrupciones en el suministro eléctrico que afectaron la producción de pozos con actividad en el Acueducto Norte y Sur,  debiendo mantenerse la operatoria en condiciones de emergencia sobre aquellos barrios que fueron alcanzados por los fenómenos meteorológicos.
    En otro orden pero también durante la temporada de verano y en los casos de reiteradas consultas, el Cuerpo de Inspectores de OSSE intervino para notificar y asesorar –siempre entre el 15 de diciembre y 15 de marzo- a 425 vecinos. Al tiempo que se efectivizaron visitas técnicas y se dialogó personalmente con los usuarios, se dejó folletería explicativa vinculada al cumplimiento del Régimen de Servicios Sanitarios. El mismo establece, entre otras condiciones, la obligatoriedad de contar con un tanque de reserva elevado con capacidad mínima de 1.000 litros. Y en los casos de alturas mayores a los 6 metros del orificio de entrada al tanque, deberá instalarse un tanque de bombeo no estando permitida la colocación de bomba directo a la conexión de la red de OSSE.
Consumo responsable
   Siempre en este contexto, y haciendo hincapié en la recomendación de colocar dispositivos que permitan reducir el consumo de agua con idéntica calidad de servicio, inspectores de la empresa sanitaria que preside el ingeniero Mario Dell Olio realizaron visitas a concesionarios balnearios del Partido, recordando en cada caso que no se puede tomar agua de la red para el llenado de piletas, el que debe hacerse sólo a través de pozos propios.
   Es de hacer referencia que Obras Sanitarias –prestadora de los servicios de agua, cloaca y pluvial-  impulsa las reglamentaciones vigentes (Ordenanza 23023) buscando evitar el derroche del vital elemento y haciendo foco –justamente- en la preservación y cuidado del recurso. La normativa señalada reglamenta que durante el período comprendido entre el 15 de diciembre y el 28 de febrero de cada año, queda prohibido el riego de jardines y/o espacios verdes durante lafranja horaria que se extiende desde las 8:30 hasta las 22:00 horas, pudiendo realizarse esta actividad -cuidando responsablemente el recurso- durante el horario comprendido entre las 22:00 y las 8:30horas del día siguiente. Fuera del período estival indicado, el riego de jardines deberá realizarse entre las 22 y las 9:00 horas del día siguiente.
 Asimismo, deberá minimizarse el vuelco a la vía pública originado por el lavado de veredas, patios internos, terrazas, balcones que deberá realizarse únicamente en los siguientes horarios: de  22 a 8:30 horas del 1º de noviembre al 30 de abril de cada año y de 4 a 10 horas del 1º de mayo al 31 de octubre de cada año. En esta línea, vale subrayar que el mismo Cuerpo de Inspectores detectó durante el plan de trabajo desplegado un total de 107 casos de volcamientos (riegos indebidos.)
       El uso racional del agua como plan de acción eje de OSSE -desde el año 2008- sabe por parte de la empresa municipal de operativos diarios de rutina, con especial control en estos meses de temporada. Al efecto, la ciudad se subdivide en 45 zonas inspeccionadas en forma alternada y con un idéntico objetivo: evitar el desperdicio del agua en lo que sea lavado de veredas y vehículos, como así también riego, llenado de piletas o vuelcos que, desde el interior de los domicilios, se hacen a la vía pública.
 Cabe subrayar aquí que el consumo deseable para una familia tipo, es decir 4 integrantes del grupo, debería ser de 1000 litros por día (250 litros por persona). Sin embargo  la realidad indica un consumo diario mucho más elevado y preocupante en la ciudad: 410 litros diarios por persona.
Cumpliendo objetivos
    En sintonía con el Plan Nacional de Agua Potable y Saneamiento, presentado por el Gobierno Nacional el año pasado, el objetivo de Obras Sanitarias es bien claro: alcanzar el 100% de cobertura en agua y saneamiento, acentuando el propósito del intendente Carlos Arroyo en este aspecto. “Se tiende a satisfacer las necesidades de todos los vecinos del Partido de General Pueyrredon –puntualizó el ingeniero Dell Olio-. Se trata de justicia social y ese es nuestro norte. Seguimos fortaleciendo los niveles de infraestructura a través de la construcción de obras y la adquisición de equipamiento, ya sea con fondos propios o con el financiamiento del Estado Nacional y Provincial.”
   A propósito de los dichos de Dell Olio,  Obras Sanitarias actualizó su Plan Director para el período 2016-2019, donde se detallan la consolidación de las obras en ejecución y se informa sobre las proyectadas. Las inversiones apuntarán a dos ejes rectores: obras de infraestructura y redes de agua y cloaca
    Ciertamente el dictado del Decreto 795/16, con las modificaciones al Presupuesto Nacional 2016, permitió incluir entre las prioridades a financiar a la obra del Acueducto Oeste, un emprendimiento que tendrá traza por Ruta 2 desde la actual instalación del Acueducto Norte y cuya primera etapa demandará 28 meses de labor para efectivizar 25 perforaciones. La Municipalidad y OSSE deberá aportar el 33 % de la Obra cuya construcción permitirá  incorporar al servicio de agua a 45.600 nuevos vecinos mejorando paralelamente la calidad de prestación de 348.000 marplatenses. El próximo día 20 de abril –a las 11 hs- se procederá, en el marco del proceso licitatorio en curso, al acto de apertura de las ofertas en las oficinas del ENOHSA (Ente Nacional de Obras Hídricas de Saneamiento).
    Cuando en 2008 se producían 110.000 millones de litros anuales de agua potable, los nuevos pozos de extracción y mejoras en las redes generaron una producción anual en el  2016 que alcanzó los 145.500 millones de litros. Se prevé  que dicho número  trepará hasta los casi 165.000 millones de litros anuales con la ejecución de la primera etapa del Sistema Acueducto Oeste.
    A lo expuesto debe sumarse la obra del Centro de Abastecimiento Tucumán –progreso de tareas de más del 36 % a la fecha-  que repercutirá en mejoras para los barrios Peralta Ramos Oeste, Las Avenidas, Villa Lourdes, Puerto, Primera Junta, San Carlos, Divino Rostro, Playa Grande, Faro Norte, Bosque Peralta Ramos, Colinas de Peralta Ramos, Juramento y Punta Mogotes, por lo que más de 70 mil vecinos se verán favorecidos.
    Por último informó OSSE que pretende avanzar con obras de infraestructura complementaria que contribuirán a la extensión de las redes de agua y cloaca en un futuro inmediato. Para la zona norte, por caso, se anuncian las primeras etapas de pozos de extracción en Félix U. Camet, la Impulsión Lasalle y la segunda etapa de la Impulsión Tejedor. Una segunda avanzada –en tanto- incluye el Centro de Abastecimiento Camet y el Centro de Abastecimiento Félix U. Camet, con sus respectivas impulsiones. Jardín de Peralta Ramos, Santa Celina y Jardín de Stella Maris son barrios contemplados en licitación de la DiPAC (Dirección Provincial de Agua y Cloacas) que recibirán el impacto positivo de un plan integral de renovación de cañerías.
   Ya a más largo plazo el “eje agua” abarca la construcción del Centro de Abastecimiento Marconi que, junto a las impulsiones correspondientes, permitirá la interconexión de tres acueductos (norte, oeste y sur) para garantizar la presión pretendida en toda la ciudad.

Comienza la construcción de la red de colectoras cloacales que alcanzará a más de 2400 vecinos del Barrio Hipódromo



Se firmó en OSSE el contrato que permitirá dar inicio a los trabajos; en esta primera etapa, se prevé abarcar un total de 56 hectáreas.



A través de un convenio suscripto oportunamente con la Dirección Provincial de Agua y Cloaca (DIPAC), Obras Sanitarias rubricó este jueves un contrato que viabilizará en los próximos días el inicio de los tareas tendientes a ejecutar un colector secundario y la red de colectoras cloacales en 56 hectáreas del barrio Hipódromo lo que, a la postre, repercutirá positivamente en más de 2.400 vecinos. Se trata de una tarea que se prolongará a lo largo de 240 días corridos y que contempla una inversión de $11.505.826,64.



“Esta obra será posible gracias al convenio acordado en septiembre del año pasado con autoridades provinciales en la ciudad de La Plata”, reconoció el ingeniero Mario Dell’Olio –presidente de OSSE- a propósito del encuentro celebrado entonces junto al intendente Carlos Fernando Arroyo y el jefe de Gabinete del órgano provincial, Juan Manuel Gaytán.



Dell´’Olio se manifestó en este sentido durante la firma del contrato con la empresa Istria (adjudicataria del proceso licitatorio 11/16, por la “Red colectora cloacal barrio Hipódromo / Etapa 1”) que ocupó la sede central que OSSE posee en French 6737. Allí, participaron además la vicepresidenta ingeniera Viviana Bolgeri, el director Daniel Díaz, la síndico Mabel Segura, la contadora Silvia Soliverez (Jefatura de Compras) y los vecinalistas Ramón Mayo y Karina Lanzoni, en carácter de presidente y vice de la sociedad de fomento del sector.



Vale especificar que la obra consiste en la ejecución de aproximadamente 6.728 metros de cañerías colectoras de PVC en el sector comprendido por las calles Magallanes, Haras La Madrugada, Av. Juan B. Justo y Av. Francisco Quinteros. Las redes se ejecutarán con las respectivas bocas de registro y las cámaras de limpieza, con un total de 610 conexiones domiciliarias.



“El sector – clarificó Dell’Olio- forma parte de la cuarta cloaca máxima. Se van a transportar los líquidos hasta la planta de tratamiento, con escurrimiento a gravedad. Es un avance, un paso más en pos de la igualdad y justicia social que pretendemos”, sentenció a propósito del objetivo fijado por Nación, Provincia y Municipio de mitigar el riesgo sanitario de aquella población que carece de los servicios de saneamiento básicos y generar, con el acceso a ellos, condiciones de equidad e inclusión.



Justamente la obra permitirá mejorar, de manera considerable, la calidad de vida de los habitantes de parte de este barrio, que carecían del servicio de desagües cloacales, preservando paralelamente la calidad de las aguas subterráneas.



OBRAS DE AGUA PARA FÉLIX U. CAMET



También este jueves  y mediante la rúbrica del contrato con la Cooperativa de Trabajo Félix U. Camet, el ingeniero Dell’Olio confirmó la viabilización de lo que serán las tareas inherentes a la “Red de Agua Corriente Barrio Félix U. Camet / Módulo 5”, una actividad que permitirá llegar con el servicio a más de 600 habitantes a partir de la disposición de 130 nuevas conexiones domiciliarias. Participaron del acto el presidente de la asociación fomentista, Ramón  Díaz, y los vecinos Karina Scaraffia, Elisa Riga y Manuel Chamorro.



“Actualidad y futuro. Es que con la llegada del servicio se verá favorecido el establecimiento poblacional con nuevas familias en Félix U. Camet”, subrayó.



Justamente, los trabajos que comenzarán en las próximas horas y que sabrán de 180 días corridos de ejecución a partir de una inversión de $990.692,18, reflejarán a la postre un total de 182 nuevas parcelas con servicio de agua potable. Al efecto, se dispondrán 3.710 metros de nueva cañería que se prevén disponer en el lugar para llegar con la prestación, en principio, a más de 500 vecinos.



Esta obra, al igual que la anunciada precedentemente, también responde al convenio marco suscripto entre el Ministerio de Infraestructura y Servicios Públicos de la Provincia y el Municipio local, previéndose el desarrollo de una primera avanzada de trabajos que tienden a dotar al sector con la utilidad a propósito del acentuado crecimiento poblacional que viene experimentando esta parte del norte de la ciudad.



Cabe recordar que la actividad prevista está contemplada dentro de un proyecto denominado “Redes de Agua Corriente, Barrio Felix U Camet” y que debido a la gran extensión del mismo, y en pos de un mejor funcionamiento y operación, se dividió en mallas o módulos de similares características. El abastecimiento de agua potable a las redes será desde la perforación n° 353 y su cañería de impulsión, infraestructura que OSSE construyó para llegar con el agua al barrio y la nueva EDAR. Esta perforación -con un caudal estimado de explotación de 35 m3/h- tiene capacidad física para abastecer a la totalidad de los módulos.



El área de afectación para los trabajos es el comprendido por las calles Isla Soledad, Cerro Aconcagua, Cerro Mercedario e Isla Sebaldes.

Playas de Mar del Plata cumplen con parámetros internacionales de calidad recreativa

A diferencia de otras ciudades balnearias del mundo, la costa marplatense presenta un nivel de saneamiento elevado que garantiza la aptitud de baño en toda su extensión.



Desde el comienzo de la actual administración, la empresa sanitaria municipal ha identificado la preservación de los recursos naturales como uno de los pilares de la gestión. Con esta premisa, se ha ocupado de planificar en forma estratégica las obras que necesita el Partido de General Pueyrredon para el presente y el futuro, a fin de dar respuesta a las demandas de la población sin descuidar la sustentabilidad.



En consonancia con este objetivo, se han desarrollado distintas acciones tendientes a proteger el mar y las playas de la ciudad. Entre ellas, se cuentan dos medidas preliminares pensadas – puntualmente – para mejorar la calidad de los vuelcos:



la creación del registro de generadores de efluentes industriales, en el cual se incorporan los establecimientos generadores de descargas de efluentes de tipo industrial y/o comercial



la facturación del excedente de demanda química de oxígeno (DQO) en el vertido de efluentes cloacales, con fines de protección medioambiental y no recaudatorios



Bajo el mismo concepto, se procedió a la calibración y puesta en marcha del Virtual Beach, un software que permite predecir la calidad del agua considerando distintas variables explicativas (vientos, estado de marea, temperatura, precipitaciones, punto de rocío, entre otras). Este sistema permitirá estimar en “tiempo real” el estado de las playas aunque su último objetivo es generar un pronóstico similar al que prestan los servicios meteorológicos.



ADECUADA GESTIÓN DE LAS AGUAS RESIDUALES



El saneamiento, instancia clave para la salud pública, comienza con el tendido de las redes cloacales, cuyo objetivo es evacuar los efluentes que se generan en la urbe. Sin embargo, su finalidad se completa con un tratamiento integral que impide trasladar el problema al medio receptor.



Actualmente, Mar del Plata cuenta con una cobertura de cloacas superior al 95% de la población y tiene, además, un emisario submarino, operativo desde diciembre de 2014, que, por sus características, se destaca en Argentina y es el más grande de Sudamérica. Sus principales objetivos son mejorar la calidad recreativa de las playas de Mar del Plata y minimizar el impacto ecológico en el tratamiento de los efluentes cloacales.



Con este desarrollo, se ha logrado proteger el ecosistema marino y se han alcanzado los estándares de bañabilidad más altos: hoy, las playas de Mar del Plata cumplen con las normativas de baño que rigen en la Provincia de Buenos Aires, pero también con los lineamientos europeos y de los Estados Unidos.



Su funcionamiento se complementará con la nueva estación depuradora (EDAR), que reemplazará a la actual planta de pretratamiento de efluentes cloacales, inaugurada en 1989, y que, a la fecha, tiene un avance de obra superior al 35%.



La tarea madre contemplará la reducción gradual de la materia orgánica vertida al mar, a través del empleo de una cámara de rejas, la estación elevadora del efluente crudo y un sistema de filtrado de cribas rotativas autolimpiantes con transporte y deshidratación de sólidos. Infraestructura de última generación al servicio de la naturaleza…



MONITOREOS PERMANENTES



La Gerencia de Calidad de Obras Sanitarias realiza un asiduo seguimiento de la calidad recreativa de las aguas, a través de un muestreo periódico que abarca desde Playa Franca, en el norte, hasta Waikiki, en el sur.



La evaluación del amplio frente costero marplatense permitió determinar que las playas de la ciudad cumplen sobradamente con lo normado por la Autoridad del Agua. Además, los resultados del programa de monitoreo ponen de manifiesto la efectividad del emisario submarino, validando el fin para el cual fue diseñado: el cuidado del medio ambiente y de la industria turística, una de las principales economías locales.



En cuanto a la legislación vigente, vale destacar que los parámetros internacionales recomiendan que no haya más de 35 bacterias (enterococos) por cada mil litros de agua. Y ningún índice de los obtenidos recientemente en las playas de Mar del Plata se acerca a este valor.





HIGIENE URBANA, UN DESAFÍO QUE EMPIEZA POR CASA



Obras Sanitarias ha hecho constantes esfuerzos para optimizar el funcionamiento de la infraestructura existente y sanear los volcamientos cloacales y las conexiones irregulares que históricamente aportaban a los pluviales sin control. Sin embargo, las estrategias deben consolidarse con el aporte de la comunidad, ya que, para solucionar el problema de la presencia de residuos en la salida de los pluviales, se necesita mejorar la higiene urbana.



El sistema pluvial de Mar del Plata está conformado por un total de 350 kilómetros de conductos y unos 4700 sumideros, de los cuales más del 30% fueron incorporados por la actual gestión de la empresa sanitaria municipal. Y su rendimiento es eficiente, acorde a la infraestructura hidráulica de la que se dispone.



Pero aún así, y pese a las mejoras que se introdujeron en la red, el drenaje se ve muchas veces obstaculizado por la gran cantidad de desperdicios sueltos que, luego de ser arrojados desaprensivamente por los vecinos, se acumulan en las bocas de tormenta y dificultan el normal funcionamiento de los desagües.



En este marco, además de planificar obras que mejorarán la calidad de vida de la población, OSSE impulsa estudios y acciones concretas para paliar las consecuencias que provoca la conjunción de lluvia y basura.



El Área de Mantenimiento de Pluviales desarrolla un plan de limpieza periódica cuya meta es potenciar la operatividad del sistema para que éste cumpla con su objetivo y también para reducir el volumen de material de arrastre que llega a la costa.



Por otra parte, es conveniente recordar que Mar del Plata cuenta con un sistema de desagües separativo, es decir, que la infraestructura pluvial y cloacal funcionan en forma independiente, cada una con sus propios conductos. En este punto es importante que los vecinos hagan revisar las instalaciones internas por personal idóneo para que, en caso de advertirse que están vinculadas, puedan proceder a las reformas necesarias para separarlos.



Asimismo, vale la pena considerar que la extensa cobertura de saneamiento (95%) permite disminuir el aporte de efluentes indebidos a los sistemas pluviales.



Pese a esto, desde la creación de la Gerencia de Irregularidades, se ha desarrollado un intenso trabajo de control y eliminación de conexiones cloacales clandestinas que acometían al sistema pluvial. Además, en la zona portuaria, se intensificó la inspección en industrias para evitar lo que era una constante: los vuelcos indebidos a la calle que terminaban en los mismos conductos que escurren el agua de lluvia.



De idéntico modo, OSSE comenzó a trabajar en la eliminación de volcamientos cloacales a los cauces de los arroyos, una acción que representa un aporte ambiental significativo y permite mejorar la calidad de vida de la comunidad que habita alrededor de ese curso de agua.



Por último, cabe señalar que personal competente de Obras Sanitarias abordó el estudio de diversos mecanismos que permiten reducir el vertido de residuos en las costas. Inclusive, se han desarrollado distintas pruebas que permitieron comprobar que el sistema de rejas de los sumideros funciona como una suerte de barrera: la basura se adhiere al tejido y se interpone al paso del agua, con lo cual facilita los anegamientos.



En consecuencia, en estos momentos, se verifica la efectividad de un sistema alternativo, capaz de evacuar el agua de lluvia eludiendo el entorpecimiento que generan los desechos de todo tipo desperdigados en la calle. El objetivo se logra a través de una cámara diseñada específicamente, en la cual los sedimentos y los residuos se depositan en el fondo, facilitando el escurrimiento por los conductos que componen el sistema y previniendo la acumulación de agua en la superficie.

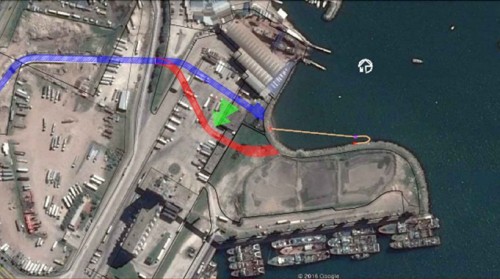

También se ha desplegado una novedosa propuesta en la obra de desagües pluviales de la cuenca del Arroyo del Barco, que se ejecuta en la zona del Puerto de Mar del Plata y cuyo rendimiento podrá corroborarse una vez en marcha.



De todos modos, es sumamente importante tomar conciencia de que los esfuerzos que realicen las autoridades en orden a la optimización y el mantenimiento de la infraestructura resultarán insuficientes si la comunidad en su conjunto no se esmera en mantener la higiene urbana. Es decir que individualmente se debe asumir la responsabilidad que nos compete como ciudadanos para mitigar los efectos de nuestras acciones sobre el entorno.
